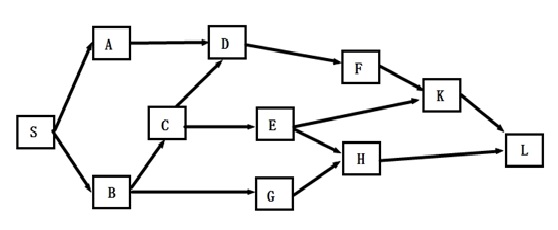

某工程项目的单代号网络图和基本数据如下所示:

| 任务 | 时间 | 任务 | 时间 |
| A | 2周 | F | 4周 |
| B | 3周 | G | 7周 |
| C | 2周 | H | 5周 |
| D | 5周 | K | 4周 |
| E | 1周 | L | 3周 |
如果任务D提前4周完成,其他任务都按计划完成,则项目总工期将( )。
A、没有任何改变
B、减少一周
C、减少三周
D、减少四周
【正确答案】 C
【答案解析】 本题考查的是制定进度计划的方法。关键线路为B→C→D→F→K→L,总工期为21周。D提前4周后,关键线路B→G→H→L,总工期为18周。所以减少3周。参见教材P311~312.
学员讨论(0)





![[em2_01]](https://live.cdeledu.com/web/images/emoji/01.png)
![[em2_02]](https://live.cdeledu.com/web/images/emoji/02.png)
![[em2_03]](https://live.cdeledu.com/web/images/emoji/03.png)
![[em2_04]](https://live.cdeledu.com/web/images/emoji/04.png)
![[em2_05]](https://live.cdeledu.com/web/images/emoji/05.png)
![[em2_06]](https://live.cdeledu.com/web/images/emoji/06.png)
![[em2_07]](https://live.cdeledu.com/web/images/emoji/07.png)
![[em2_08]](https://live.cdeledu.com/web/images/emoji/08.png)
![[em2_09]](https://live.cdeledu.com/web/images/emoji/09.png)
![[em2_10]](https://live.cdeledu.com/web/images/emoji/10.png)
![[em2_11]](https://live.cdeledu.com/web/images/emoji/11.png)
![[em2_12]](https://live.cdeledu.com/web/images/emoji/12.png)
![[em2_13]](https://live.cdeledu.com/web/images/emoji/13.png)
![[em2_14]](https://live.cdeledu.com/web/images/emoji/14.png)
![[em2_15]](https://live.cdeledu.com/web/images/emoji/15.png)
![[em2_16]](https://live.cdeledu.com/web/images/emoji/16.png)
![[em2_17]](https://live.cdeledu.com/web/images/emoji/17.png)
![[em2_18]](https://live.cdeledu.com/web/images/emoji/18.png)
![[em2_19]](https://live.cdeledu.com/web/images/emoji/19.png)
![[em2_20]](https://live.cdeledu.com/web/images/emoji/20.png)






扫一扫立即下载
扫码添加老师
