变电站配电楼加固施工的安全对策

2008-07-25 11:54    【  【打印】【我要纠错】

  摘要:在运行中的变电站实施加固工程,最令人担心的是运行设备的安全问题,只有针对施工安全隐患,采取相应的对策措施,才能保证工程顺利进行。

  关键词:配电楼;加固;安全隐患;对策措施

  在我局对工程实行规范化管理之前,由于建设方管理经验不足、施工队伍素质不高等主观原因,以及施工工期紧迫、土建及电气的工序穿插繁多等客观原因,许多变电站建设工程的土建质量不是很理想,有的甚至还出现一些严重的质量问题。

  1问题的提出

  某110kV变电站配电楼为两层钢筋砼结构,首层10kV配电装置室(以下简称配电室)配电柜单母线分三段,即柜体分布在三个间隔(房间),二层整层为电容器室。由于主梁跨度很大而断面相对偏小,二楼和屋面楼面结构强度不足,楼板中部明显“下沉”了,楼板四周及主梁两端均出现了大量裂缝。采用的加固方案是:在主梁跨中下加设钢管柱,首层钢柱下采用桩基础,梁板裂缝用环氧树脂灌缝。从纯技术角度看,该加固工程原理十分简单,施工也不复杂。

  但在运行中的变电站实施加固工程,最令人担心的是运行设备的安全问题,如果施工管理得不好,引发设备或电网事故,加固工程就是失败的。因此,从加固工程设计阶段到工程竣工,我们一直把施工安全问题摆在首位,只有保证配电楼内电气设备安全运行,加固工程才能顺利进行。

  2安全隐患

  2.1停电及转负荷工作量大,容易发生误操作事故

  加固工序包括压桩、承台施工、立钢柱、裂缝灌浆4道,其中压桩和立钢柱需要停电。但该站负荷很重,施工需要停电时三段母线只能轮停,每次只能停一个间隔。如果按3个工作面(每个间隔为1个工作面)分4工序组织流水施工,即各间隔依次停电进行压桩及浇捣砼承台,再依次停电立柱及灌浆,这样施工工艺合理、工期较短,但10kV出线电缆的停电及转负荷工作量特别大,增加了电气误操作事故的可能性。

  2.2小动物窜入引发外力破坏

  施工期间,人员进出配电楼相当频繁,而施工期正值秋末冬初,小动物活动猖獗,一旦被其窜入室内,后果不堪设想。

  2.3触碰设备造成误动作

  配电室内两排配电柜为面对面布置,柜间净距仅2.2m,施工场所狭窄,要在两排配电柜中间立钢柱,作业空间十分有限。如果不采取措施,虽然施工全过程有人监护,作业人员仍有可能触碰设备,造成设备误动作。

  2.4振动危害施工振动难以定量化,不容易确定什么样的振动幅度是允许的,什么样的振动幅度是被禁止的,但可以肯定的是,太大的施工振动肯定对设备造成影响。

  2.5施工粉尘污染设备

  配电柜为敞开式柜体,施工产生的粉尘会使设备表面或裸露部件变脏,影响设备性能,比如会引起设备异常发热等。

  3对策措施

  3.1优化施工组织设计,减少停电次数。

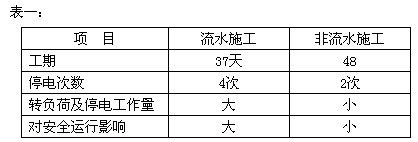

  加固工序包括压桩、承台施工、立钢柱、裂缝灌浆4道,其中压桩和立钢柱需要停电。但该站负荷较重,为减少电气误操作的可能性,应优化施工组织设计,尽量减少停电次数。经分析(见下表),按非流水施工,即一个间隔完成所有工序后,再转到下一个间隔。这样虽然工期长一些,但停电次数少,停电及转负荷工作量小,减少了误操作的可能性。

hspace=0

  3.2防小动物措施

  在开工前后,我们在做好投放鼠药、设置捕笼、铺设粘胶等日常防小动物工作外,还有以下强化措施。

  (1)在配电室大门已有闭门器的基础上,加装门开报警装置。

  (2)施工人员只有在十分必要的情况下,才能在监护人员的同意下临时拆移门口的防小动物挡板。

  (3)打开室门搬运设备及材料时,要设专人看守门口。

  (4)封堵围墙上的孔洞,尽量把小动物拒之变电站之外。

  3.3防止误触碰设备

  在配电柜前设置一排挡板,将作业场所与配电柜体分隔开来,挡板后面要有可靠的支撑架。施工过程,监护人必须时刻在场监视,严禁出现危险的施工行为。

  3.4尽量减轻振动危害

  为避免施工振动过大,桩基础选择了静力压桩工艺施工。此外,开凿砼地面应使用切割机及风镐,不能用破路机。

  3.5控制施工粉尘的产生及其影响

  停电后应用彩条编织布封盖,同时尽量保证施工现场的环境卫生,施工中尽量避免产生大量灰尘,清扫场地前应先洒水,保证设备清洁。

  4结束语

  由于提前制定了各项针对性很强的安全措施,并积极监督落实,妥善解决好施工对运行设备造成的不良影响,从而保证了设备安全,工程才得以顺利完成。工程从开工到竣工的1年多时间里,配电室电气设备能安全平稳地运行、无异常,说明上述安全对策措施取得了成效,证实工程没有留下安全隐患,这给加固工作圆满完成画上了完美的句号。

收藏分享:论坛
分享到:
相关新闻
  • 特色班
    4大班次+2-3套全真模拟题
    提升学习效果
  • 精品班
    4大班次+2-3套全真模拟题+1套预测试题
  • 实验班
    3套全真模拟题+2套预测试题+考前冲关宝典
  • 定制班
    3套模拟题+3套预测题+考前冲关宝典+考前重点
  • 移动班
    以知识点为单元授课练习,
    强化重点、难点、考点
版权声明

  1、凡本网注明“来源:建设工程教育网”的所有作品,版权均属建设工程教育网所有,未经本网授权不得转载、链接、转贴或以其他方式使用;已经本网授权的,应在授权范围内使用,且必须注明“来源:建设工程教育网”。违反上述声明者,本网将追究其法律责任。
  2、本网部分资料为网上搜集转载,均尽力标明作者和出处。对于本网刊载作品涉及版权等问题的,请作者与本网站联系,本网站核实确认后会尽快予以处理。
  本网转载之作品,并不意味着认同该作品的观点或真实性。如其他媒体、网站或个人转载使用,请与著作权人联系,并自负法律责任。
  3、本网站欢迎积极投稿。
