一级建造师管理与实务复习要点:索赔

2013-08-07 16:50  来源:建设工程教育网  字体:  打印

  【提问】我想问一下这道题事件3的索赔,为什么会有利润的索赔,和教材379页那道例题很是矛盾,教材上图纸晚到是不进行利润索赔的。

  【回答】学员xiaoyuer03ben,您好!您的问题答复如下:

  此题只说索赔,但没有说利润索赔,故不矛盾

  【追问】请问在什么情况下可以索赔利润?

  【回答】学员niu_shuangsuo,您好!您的问题答复如下:

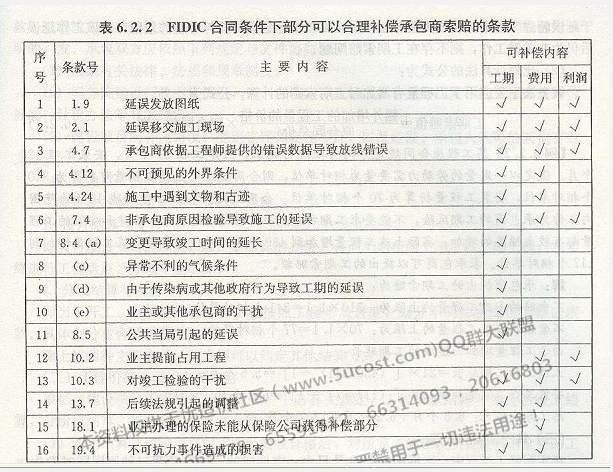

  您好,我国的合同一般得不到利润索赔,而在FADIC合同可以得到利润索赔。



  【追问】已知双代号时间网络图中i、j的最早时间最迟时间分别是ETi、LTi和ETj、LTj,持续时间为Dij,如何计算其他六个时间参数?

  好像是:最早开始时间ESij=TEi,最迟完成时间EFij=LTj,总时差TFij=LTj-ETi-Dij,自由时差FFij=ETj-ETi-Dij,最迟开始时间LSij=?,最早完成时间=ETi+Dij,不知以上计算过程是否正确?若不对,请老师纠正。LS ij=ETj-Dij?

  【回答】学员niu_shuangsuo,您好!您的问题答复如下:

  您可以参考项目管理教材中P127~128,里面有非常详细的公式和解释,对您会有很大帮助的。

  【追问】我想知道已知节点i、j的最早时间和最迟时间及持续时间Dij,如何计算其他六个时间参数?

  【回答】学员niu_shuangsuo,您好!您的问题答复如下:

  不好意思,刚开始理解错了您的意思。您首先可以参考建设工程进度控制中的44页,3-20图与3-22图做对比,可以看出节点的最早时间就相当于工作法中的最早完成时间,节点的最迟时间就当当与工作法中的最迟完成时间,这样您就可以通过工作法的公式,来进行推导了。

  【追问】老师,课件上那道题写了利润每天多少钱,然后在索赔的时候加进去了,这也算没说么?

  【回答】学员xiaoyuer03ben,您好!您的问题答复如下:

  您可以看我上面回答的关于利润索赔的,在我国是没有利润索赔的,而在FIDIC中才有这样的规定。

  【追问】老师的解释我认为不对,节点的最早时间应该=最早开始时间

  【回答】学员niu_shuangsuo,您好!您的问题答复如下:

  亲爱的学员,我百分之百确定以及肯定,节点标号最早时间指的就是最早完成时间,如果您按照最早开始时间来理解,那么考试是会出错的。

  【追问】可能是我理解有误。某工作A用双代号表示,i——j,持续时间Dij,i 对应的最早时间为ETi,最迟时间为LTi,则该工作A的最早开始时间ESij=ETi,最早完成时间EFij=ETi+Dij,节点标号最早时间指的就是最早完成时间,此时ETi就应是最早开始时间而不是最早完成时间了。

   【回答】学员niu_shuangsuo,您好!您的问题答复如下:

  亲爱的学员,正确的表示应该是这个工作的最早完成时间: EFi-J=ESi-j+Di—j  ;ESi-j表示最早开始时间,Di—j 表示工作持续时间。是上面那个老师表达错了。

  ★问题所属科目:一级建造师——公路工程管理与实务
