一级建造师答疑精华:自由时差
【提问】既然自由时差是不影响紧后工作的自由浮动时间,为了不影响紧后工作,那应该用最保守的时间来计算,所以我觉得自由时差=ESjk-LFij,即:某项工作的自由时差=紧后工作的最早开始时间-该项工作的最迟完成时间,请老师指教。
【回答】学员nicec,您好!您的问题答复如下:

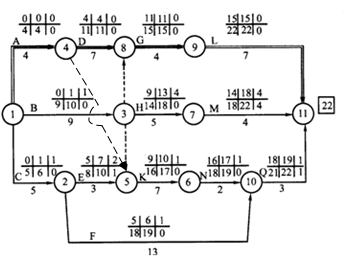

工作的自由时差=紧后工作的最早开始时间-该工作的最早完成时间,而不应该是减去该工作的最迟完成时间,因为该工作的最迟完成时间可能会大于等于紧后工作的最早开始时间,如下图所示:
如工作2-5的自由时差是9-8=1,如果用您的方法就是9-10=-1了。另外通过该图也可以这样来理解,如工作2-5的最早完成时间是8,紧后工作5-6的最早开始时间是9,自由时差是1,工作2-5不影响紧后工作5-6的最早开始时间,最迟完成时间并不影响紧后工作的最早开始时间,最早时间与最迟时间是两条平行计算的时间线路。所以需要按照计算规则来进行计算自由时差。
★问题所属科目:一级建造师——水利水电工程管理与实务
责任编辑:Amanda
