二级建造师考试机电工程知识点:金属储罐制作与安装技术

2018-11-05 16:30  来源:建设工程教育网  字体:  打印 收藏

 2024年二级建造师新课热招中 抢跑趁现在

  二级建造师考试机电工程知识点:金属储罐制作与安装技术,二级建造师考试机电工程涉及考点比较多,记忆起来也比较困难。我们可以对这些知识点进行梳理。这样备考,效果才能比较好。今天为大家介绍的是二级建造师考试机电工程知识点:金属储罐制作与安装技术,希望对各位有所帮助。

  1H413042 金属储罐制作与安装技术

  一、金属储罐

  (二)金属储罐安装方法

  1.金属储罐正装法

  (1)外搭脚手架正装法

  1)脚手架随罐壁板升高而逐层搭设;

  3)采用在壁板内侧挂设移动小车进行内侧施工;

  4)适合于大型和特大型储罐,便于自动焊作业。



二级建造师考试机电工程知识点

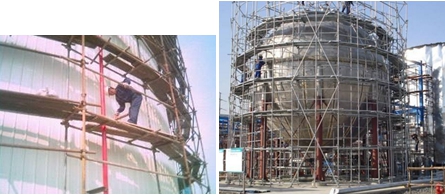

  外搭脚手架正装法

  (2)内挂脚手架正装法

  1)每组对一圈壁板,就在壁板内侧沿圆周挂上一圈三脚架,在三脚架上铺设跳板;

  4)一台储罐施工宜用2层至3层脚手架,1个或2个楼梯间,脚手架从下至上交替使用;

  5)在罐壁外侧挂设移动小车进行罐壁外侧施工;

  6)采用吊车吊装壁板。

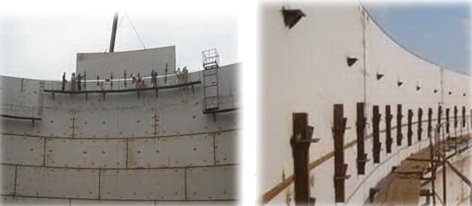

二级建造师考试机电工程知识点



  储罐壁板围板壁板固定工卡具

  (内挂脚手架正装法)

  (3)水浮正装法

  一般用于浮顶罐的施工。

  2)设置罐壁移动小车或弧形吊篮,进行罐壁外侧作业。

  3)采用吊车吊装或在浮船上设置吊杆吊装壁板。

  5)向罐内充水,使浮船浮升到需要高度,逐圈组装第三圈及以上各圈壁板。

  6)壁板组装前、组装过程中、组装后按设计规定进行沉降观测。

  2.金属储罐倒装法

  (1)倒装法:包括:中心柱组装法、边柱倒装法(有液压顶升、葫芦提升等)、充气顶升法和水浮顶升法等。

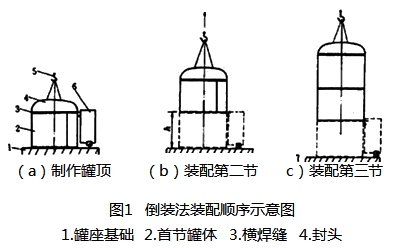

  (2)边柱倒装法:利用均布在罐壁内侧带有提(顶)升机构的边柱提升与罐壁板下部临时胀紧固定的胀圈,使上节壁板随胀圈一起上升到预定高度,组焊第二圈罐壁板。然后松开胀圈,降至第二圈罐壁板下部胀紧、固定后再次起升。如此往复,直至组焊完。边柱倒装法有边柱液压提升倒装法与边柱葫芦提升倒装法。



二级建造师考试机电工程知识点



  【2014试题】关于大型金属储罐内挂脚手架正装法施工的要求,正确的是( )。

  A.一台储罐施工宜用2至3层脚手架

  B.在储罐壁板内侧挂设移动脚手架

  C.脚手架随罐壁板升高逐层搭设

  D.储罐的脚手架从上到下交替使用

  『正确答案』A

  『答案解析』本题考查的是金属储罐的制作与安装技术。选项B,选项C属于外搭脚手架正装法的施工要求,选项D,正确的应是储罐的脚手架从下到上交替使用。参见教材P100。

  (三)金属储罐的焊接工艺

  2.罐底焊接工艺

  (1)焊接工艺原则:采用收缩变形最小的焊接工艺及焊接顺序。

  (2)焊接顺序:中幅板焊缝→罐底边缘板对接焊缝靠边缘的300mm部位→罐底与罐壁板连接的角焊缝(在底圈壁板纵焊缝焊完后施焊)→边缘板剩余对接焊缝→边缘板与中幅板之间的收缩缝。

  3.罐壁焊接工艺

  焊接工艺原则:先焊纵向焊缝,后焊环向焊缝。

  自动焊接工艺要求:纵焊缝采用气电立焊时,应自下向上焊接;对接环焊缝采用埋弧自动焊时,焊机应均匀分布,并沿同一方向施焊。

  4.罐顶焊接工艺

  (1)焊接工艺原则:先短后长,先内后外。

  (2)焊接顺序

  1)径向的长焊缝采用隔缝对称施焊方法,由中心向外分段跳焊。

  2)顶板与包边抗拉环、抗压环焊接时,焊工应对称分布,并沿同一方向分段跳焊。

  三、预防(矫正)焊接变形技术措施

  (一)预防焊接变形技术措施

  1.组装技术措施

  (1)储罐排版要符合规范的要求,焊缝要分散、对称布置。

  (2)底板边缘板对接接头采用不等间隙,间隙要外小内大;采用反变形措施,在边缘板下安装楔铁,补偿焊缝的角向收缩。

  (3)壁板卷制中要用弧形样板检查边缘的弧度,避免壁板纵缝组对时形成尖角。可用弧形护板定位控制纵缝的角变形。



二级建造师考试机电工程知识点



  2.焊接技术措施

  在储罐焊接前应根据焊接工艺评定报告,编制合理的焊接作业指导书,采取对称焊、分段焊、跳焊等方法减少焊接变形。

  (1)底板控制焊接变形的措施

  1)边缘板采用隔缝焊接,边缘板先焊接外侧300mm左右的焊缝,内侧待边缘板与壁板的角缝焊接后再施焊。

  2)中幅板焊接先焊短焊缝、后焊长焊缝,焊前要将长焊缝的定位焊点全部铲开,用定位板固定。遵循由罐中心向四周并隔缝对称焊接的原则,分段退焊或跳焊。

  3)罐底与罐壁连接的角焊缝:先焊内侧环形角缝,再焊外侧环形角缝。由数对焊工对称均匀分布,同一方向进行分段焊接。初层焊道采用分段退焊或跳焊法。

  (2)壁板控制焊接变形的措施

  1)壁板焊接要先纵缝、后环缝,环缝焊工要对称分布,沿同一方向施焊。

  2)打底焊时,焊工要分段跳焊或分段退焊。

  3)在焊接薄板时,应采用Φ3.2的焊条,采用小电流、快速焊的焊接参数施焊,用小焊接热输入,减少焊缝的热输入量,降低焊接应力,减少焊接变形。

  (二)矫正焊接变形技术措施

  焊接变形超出规范要求时,可通过机械矫正、火焰加热矫正两种方式矫正。

  【2016试题】金属罐中幅板搭接接头采用手工焊接时,控制焊接变形的主要工艺措施有( )。

  A.先焊短焊缝,后焊长焊缝

  B.焊工均匀分布,同向分段焊接

  C.焊工均匀分布,对称施焊

  D.初层焊道采用分段退焊法

  E.初层焊道采用跳焊法

  『正确答案』ADE

  『答案解析』本题考查的是金属储罐制作与安装技术。底板控制焊接变形的措施:1)边缘板采用隔缝焊接,边缘板先焊接外侧300mm左右的焊缝,内侧待边缘板与壁板的角缝焊接后再施焊。2)中幅板焊接先焊短焊缝、后焊长焊缝,焊前要将长焊缝的定位焊点全部铲开,用定位板固定。遵循由罐中心向四周并隔缝对称焊接的原则,分段退焊或跳焊。3)罐底与罐壁连接的角焊缝:先焊内侧环形角缝,再焊外侧环形角缝。由数对焊工对称均匀分布,同一方向进行分段焊接。初层焊道采用分段退焊或跳焊法。参见教材P102。

  四、检验与试验

  (二)试验

  1.抽真空试验

  罐底焊缝应采用真空箱法进行严密性试验,试验负压值不得低于53kPa,无渗漏为合格。

  2.充水试验

  充水试验项目:

  包括:罐底严密性试验;罐壁强度及严密性试验(充水至最高设计液面试验,保持48h);固定顶强度及严密性试验;固定顶的稳定性试验;浮顶、内浮顶罐升降试验。

  相关推荐:

  全国各地2019年二级建造师考试报考指南

  2018年二级建造师考试成绩查询入口汇总(含分数线)

  【“爽”11瓜分11亿】双十一好课折上折! 双十一课程现金券免费送

  2018年二级建造师考试成绩已经公布,新考季已经到来,二级建造师考试备考我们需要好好规划一下了。建设工程教育网为了考生准备了2019年二级建造师考试备考新课高端无忧班|零基础直达班|精品备考班,想要了解课程的考生可连线客服小姐姐

阅读排行

更多
二建机考系统

免费视频

更多

免费题库

更多

免费资料下载排行

更多
网站地图
回到顶部
折叠
