二级建造师考试机电工程知识点:电机安装与调试技术

2018-11-05 16:10  来源:建设工程教育网  字体:  打印 收藏

 2024年二级建造师新课热招中 抢跑趁现在

  二级建造师考试机电工程知识点:电机安装与调试技术,二级建造师机电工程中很多考生为此苦恼不堪。其实没有必要这样,我们只要对这些知识点多加注意,而且对知识点做好筛选和提炼,有的放矢地去学习,备考效率就会有所提高。今天就为大家梳理了二级建造师考试机电工程知识点:电机安装与调试技术,希望对你有所帮助。

  1H413022 电机安装与调试技术

  一、变压器安装技术

  (一)开箱检查

  内容:规格型号、附件与备件、外观检查、油箱密封、绝缘瓷件等检查。

  充氮气或充干燥空气运输的变压器,应有压力监视和补充装置,在运输过程中应保持正压,气体压力应为0.01~0.03MPa。



二级建造师考试机电工程





二级建造师考试机电工程



  (二)变压器二次搬运

  1.变压器二次搬运可采用滚杠滚动及卷扬机拖运的运输方式。

  2.变压器吊装时,索具必须检查合格,钢丝绳必须挂在油箱的吊钩上,变压器顶盖上部的吊环仅作吊芯检查用,严禁用此吊环吊装整台变压器。

  4.变压器搬运过程中,不应有严重冲击或振动情况,利用机械牵引时,牵引的着力点应在变压器重心以下,运输倾斜角不得超过15°,以防止倾斜使内部结构变形。

  (三)变压器吊芯(器身)检查

  1.检查内容:铁芯检查;绕组检查;绝缘围屏检査;引出线绝缘检查;无励磁调压切换装置的检查;有载调压切换装置的检查;绝缘屏障检查;油循环管路与下轭绝缘接口部位检查。

  2.器身检查完毕后,必须用合格的变压器油进行冲洗,并清洗油箱底部,不得有遗留杂物。箱壁上的阀门应开闭灵活、指示正确。



二级建造师考试机电工程



  无励磁调压切换开关



二级建造师考试机电工程



  有载分接开关

  (四)变压器就位

  3.变压器基础的轨道应水平,轨距与轮距应配合,装有气体继电器的变压器顶盖,沿气体继电器的气流方向有1.0%~1.5%的升高坡度。

  (五)变压器接线

  3.变压器的低压侧中性点必须直接与接地装置引出的接地干线进行连接,变压器箱体、支架或外壳应进行接地(PE),且有标识。所有连接必须可靠,紧固件及防松零件齐全。

  4.变压器中性点的接地回路中,靠近变压器处,宜做一个可拆卸的连接点。

  (六)变压器的交接试验

  内容:绝缘油试验或SF6气体试验、测量绕组连同套管的直流电阻、检查所有分接的电压比、检查变压器的三相接线组别、测量铁芯及夹件的绝缘电阻、测量绕组连同套管的绝缘电阻、吸收比、绕组连同套管的交流耐压试验、额定电压下的冲击合闸试验、检查相位。

  SF6气体绝缘的变压器应进行SF6气体含水量检验及检漏。SF6气体含水量不宜大于250ppm,变压器应无明显泄漏点。

  测量绕组连同套管的直流电阻

  (1)变压器的直流电阻与同温下产品出厂实测数值比较,相应变化不应大于2%。

  (2)1600kVA及以下三相变压器,各相绕组相互间的差别不应大于4%;无中性点引出的绕组,线间各绕组相互间差别不应大于2%。

  (3)1600kVA以上变压器,各相绕组相互间差别不应大于2%;无中性点引出的绕组,线间相互间差别不应大于1%。

  检查所有分接的电压比

  (1)电压等级在35kV以下,电压比小于3的变压器电压比允许偏差应为±1%。

  (2)其他所有变压器额定分接下电压比允许偏差不应超过±0.5%。

  (3)其他分接的电压比应在变压器阻抗电压值(%)的1/10以内,且允许偏差应为±1%。

  检查变压器的三相接线组别

  可以采用直流感应法或交流电压法分别检测出变压器三相绕组的极性和连接组别;检查变压器的三相接线组别。

  绕组连同套管的绝缘电阻测量

  用2500V摇表测量各相高压绕组对外壳的绝缘电阻值,用500V摇表测量低压各相绕组对外壳的绝缘电阻值,测量完后,将高、低压绕组进行放电处理。

  绕组连同套管的交流耐压试验

  大容量变压器必须经过静置12h才能进行耐压试验。对10kV以下小容量的变压器,一般静置5h以上才能进行耐压试验。

  进行耐压试验前,必须将试验元件用摇表检查绝缘状况。

  (八)送电试运行

  1.变压器第一次投入时,可全压冲击合闸,冲击合闸宜由高压侧投入。

  2.变压器应进行5次空载全压冲击合闸,应无异常情况;第一次受电后,持续时间不应少于10min。

  3.油浸变压器带电后,检查油系统所有焊缝和连接面不应有渗油现象。

  4.变压器并列运行前,应核对好相位。

  5.变压器试运行要注意冲击电流、空载电流、一、二次电压、温度,并做好试运行记录。

  6.变压器空载运行24h,无异常情况,方可投入负荷运行。

  二、电动机的安装技术

  (一)电动机安装前的检查

  包括:开箱检查、抽芯检查、电动机的干燥。

  干燥方法:外部加热干燥法、电流加热干燥法。

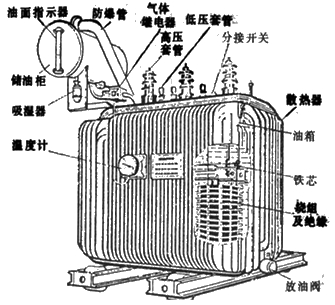

二级建造师考试机电工程

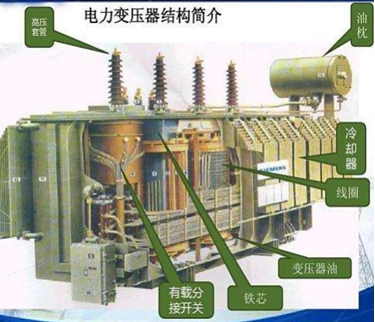

二级建造师考试机电工程



  电机干燥时注意事项:

  1)在干燥前应根据电动机受潮情况制定烘干方法及有关技术措施。

  2)烘干温度缓慢上升,一般每小时的温升控制在5~8℃。

  3)干燥中要严格控制温度,在规定范围内,干燥最高允许温度应按绝缘材料的等级来确定,一般铁芯和绕组的最高温度应控制在70~80℃。

  4)干燥时不允许用水银温度计测量温度,应用酒精温度计、电阻温度计或温差热电偶。

  5)定时测定并记录绕组的绝缘电阻、绕组温度、干燥电源的电压和电流、环境温度。测定时一定要断开电源,以免发生危险。

  6)当电动机绝缘电阻达到规范要求,在同一温度下经5h稳定不变后认定干燥完毕。

  【2015试题】电机干燥时的温度测量,不允许使用( )。

  A.电阻温度计

  B.酒精温度计

  C.水银温度计

  D.温差热电偶

  『正确答案』C

  『答案解析』本题考查的是电动机的安装技术。干燥时不允许用水银温度计测量温度,应用酒精温度计、电阻温度计或温差热电偶。参见教材P73。

  (二)电动机安装

  1.安装时应在电动机与基础之间衬垫一层质地坚硬的木板或硬塑胶等防振物。

  2.地脚螺栓上均要套用弹簧垫圈,拧紧螺母时要按对角交错次序拧紧。

  3.应调整电动机的水平度,一般用水平仪进行测量。

  4.电动机垫片一般不超过三块,垫片与基础面接触应严密,电机底座安装完毕后进行二次灌浆。

  (四)电动机试运行

  1.试运行前的检查

  (1)应用500V兆欧表测量电动机绕组的绝缘电阻,对于380V的异步电动机应不低于0.5MΩ。

  (2)检查电动机安装是否牢固,地脚螺栓是否全部拧紧。

  (3)电动机的保护接地线必须连接可靠,接地线(铜芯)的截面不小于4mm2,有防松弹簧垫圈。

  2.试运行中的检查

  (1)电机的旋转方向应符合要求,无杂声;

  (2)换向器、滑环及电刷的工作情况正常;

  (3)检查电动机温度,不应有过热现象;

  (4)振动(双振幅值)不应大于标准规定值;

  (5)滑动轴承温升和滚动轴承温升不应超过规定值;

  (6)电动机第一次启动一般在空载情况下进行,空载运行时间为2h,并记录电动机空载电流。

  【2015试题】380V电动机试运行前应检查的内容有( )。

  A.电动机绕组的绝缘电阻

  B.电动机的地脚螺栓是否接地

  C.电动机的保护接地线是否连接可靠

  D.电动机的温度是否有过热现象

  E.绕线式电动机的滑环和电刷

  『正确答案』ACE

  『答案解析』本题考查的是电动机的安装技术。选项B,检查电动机安装是否牢固,地脚螺栓是否全部拧紧;选项D属于运行中的检查。参见教材P73~74。
