  1H420054 施工组织设计的实施

  一、施工组织设计的审核及批准

  3.施工组织设计编制、审核和审批工作实行分级管理制度。

  施工组织总设计应由总承包单位技术负责人审批后,向监理报批。单位工程施工组织设计应由施工单位技术负责人或技术负责人授权的技术人员审批;专项工程施工组织设计应由项目技术负责人审批;施工单位完成内部编制、审核、审批程序后,报总承包单位审核、审批,然后由总承包单位项目经理或其授权人签章后向监理报批。工程未实行施工总承包的,施工单位完成内部编制、审核、审批程序后,由施工单位项目经理或其授权人签章后,向监理报批。

  二、施工组织设计交底

  1.工程开工前,施工组织设计的编制人员应向施工人员作施工组织设计交底,以做好施工准备工作。

  2.施工组织设计交底的内容包括:工程特点、难点;主要施工工艺及施工方法;进度安排;组织机构设置与分工;质量、安全技术措施等。

  三、施工方案交底

  1.工程施工前,施工方案的编制人员应向施工作业人员作施工方案的技术交底。除分项、专项工程的施工方案需进行技术交底外,涉及新产品、新材料、新技术、新工艺即“四新”技术以及特殊环境、特种作业等也必须向施工作业人员交底。

  2.交底内容为该工程的施工程序和顺序、施工工艺、操作方法、要领、质量控制、安全措施等。

  四、施工组织设计的执行

  施工组织设计一经批准,施工单位和工程相关单位应认真贯彻执行,未经审批不得修改。施工组织设计的修改或补充涉及原则的重大变更,须履行原审批手续。原则的重大变更指:工程设计有重大修改;有关法律、法规、规范和标准实施、修订和废止;主要施工方法有重大调整;主要施工资源配置有重大调整;施工环境有重大改变等。

  【案例1H420050-1】见教材P276。

  【案例1H420050-2】

  一、背景

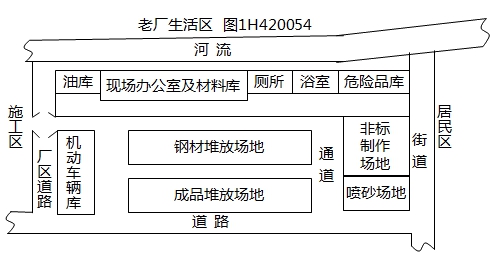

  A公司总承包某地一扩建项目的机电安装工程,材料和设备由建设单位提供。A公司除自己承担主工艺线设备安装外,非标准件制作安装工程、防腐工程等均匀分包给具有相应施工资质的分包商施工。考虑到该地区风多雨少的气候,建设单位将紧靠河边及施工现场的一所弃用学校提供给A公司项目部,项目部安排两层教学楼的一层做材料工具库,二楼作现场办公室,楼旁临河边修建简易厕所和浴室,污水直接排入河中,并对其他空地做了施工平面布置。(见图1H420054)



二级建造师机电工程高频考点



  开工前,项目部遵循“开源与节流相结合的原则及项目成本全员控制原则”签订了分包合同,制定成本控制目标和措施。施工中由于计划多变、设计变更多,管理不到位,因而造成工程成本严重超过预期。

  在露天非标准制作时,分包商采用CO2气体保护焊施焊,质检员予以制止。非标准钢结构件制作完成后,进行了高强度螺栓连接检验。

  二、问题

  1.项目部的施工平面布置,对安全和环境保护会产生哪些具体危害?

  2.施工平面布置应遵循哪些原则?

  3.项目部在施工阶段应如何控制成本?

  4.说明质检员在露天制作场地制止分包商继续作业的理由。应采取哪些措施以保证焊接质量?

  5.高强度螺栓连接应检验哪些内容?

  三、分析与答案

  1.对安全和环境保护产生的危害:

  ①油库离办公区太近,有易燃易爆危险。

  ②非标件生产,有光、声污染,离居民区太近。

  ③喷砂会产生空气污染,粉尘污染。

  ④浴室厕所污水直接排入河中有水污染。

  ⑤危险品离居民区太近,容易造成危险品的泄露、爆炸。

  2.施工平面布置遵循原则包括:

  (1)布局合理,场地占用少,符合节能、环保、安全、消防和文明施工等相关规定。

  (2)合理组织运输,减少二次搬运。

  (3)区域划分和场地占用符合施工部署和施工流程要求,减少相互干扰。

  (4)充分利用已有建(构)筑物为项目服务, 降低临时设施费用。

  (5)临时设施应方便生产和生活,办公区、生活区和生产区宜分离设置。

  3.施工阶段项目成本的控制:

  (1)对分解的计划成本进行落实。

  (2)记录、整理、核算实际发生的费用,计算实际成本。

  (3)进行成本差异分析,采取有效的纠偏措施。

  (4)注意工程变更,关注不可预计的外部条件对成本控制的影响。

  4.露天非标准件制作时监理制止的原因:

  非标准件制作是露天作业,且本地区风多,二氧化碳气体保护焊有风不能施焊,会对焊接质量造成影响。

  措施:改变焊接方法,采取有效防风措施(搭建防风棚,移至室内焊接)等。

  5.高强度螺栓连接应检验内容:

  (1)高强度大六角头螺栓连接副终拧扭矩检查:宜在螺栓终拧1h后、24h之前完成检查。检查方法采用扭矩法或转角法,但原则上应与施工方法相同。检查数量为节点数的10%,但不应少于10个节点,每个被抽查节点按螺栓数抽查10%,且不应少于2个。

  (2)扭剪型高强度螺栓终拧后,除因构造原因无法使用专用扳手终拧掉梅花卡头者除外,未在终拧中扭断梅花卡头的螺栓数不应大于该节点螺栓数的5%。对所有梅花卡头未拧掉的扭剪型高强度螺栓连接副用扭矩法或转角法进行终拧并作标记。检查数量为节点数的10%,但不应少于10个节点。

  (3)高强度螺栓连接副终拧后,螺栓丝扣外露应为2~3扣,其中允许有10%的螺栓丝扣外露1扣或4扣。

  相关推荐:

  全国各地2019年二级建造师考试报考指南

  2018年二级建造师考试成绩查询入口汇总(含分数线)

  【“爽”11瓜分11亿】双十一好课折上折! 双十一课程现金券免费送

  2018年二级建造师考试成绩已经公布,新考季已经到来,二级建造师考试备考我们需要好好规划一下了。建设工程教育网为了考生准备了2019年二级建造师考试备考新课高端无忧班|零基础直达班|精品备考班,想要了解课程的考生可连线客服小姐姐

阅读排行

更多
二建机考系统

免费视频

更多

免费题库

更多

免费资料下载排行

更多
网站地图
回到顶部
折叠
