  1H420134 负荷试运行的条件与要求

  二、负荷试运行的要求

  负荷试运行方案由建设单位组织生产部门和设计单位、总承包/施工单位共同编制,由建设单位生产部门负责指挥和操作。合同另有规定时,按合同规定执行。

  负荷试运行应符合的标准:

  1.生产装置连续运行,生产出合格产品,一次投料负荷试运行成功。

  2.负荷试运行的主要控制点正点到达。

  3.不发生重大设备、操作、人身事故,不发生火灾和爆炸事故。

  4.环保设施做到“三同时”,不污染环境。

  5.负荷试运行不得超过试车预算,经济效益好。

  【案例1H420130-1】

  一、背景

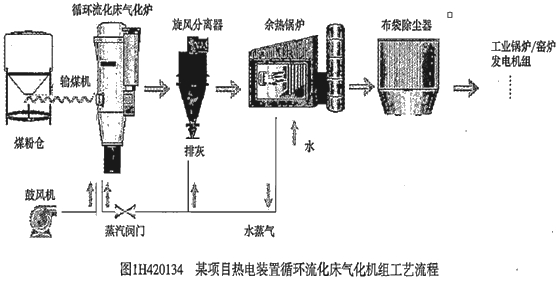

  某化工项目余热锅炉发电装置经业主公开招标由具有相应资质A公司中标施工总承包、B公司中标工程监理。A公司征得业主同意把提供工业锅炉燃气的“循环流化床气化机组”安装工程由C公司进行专业分包,工程内容包括:原料系统、煤气分离冷却除尘系统、送风系统、供水系统、煤气和水蒸气工艺管道系统、排灰系统,其工艺流程见图1H420134。合同约定试车各方责任划分执行《中国石油天然气总公司石油化工大、中型建设项目试车工作暂行规定》。

  A公司协调C公司在分部分项工程验收合格基础上,完成了鼓风机、输煤机等设备单体试运行,业主及时组织了机械竣工验收,C公司对“三查四定”的问题整改消缺完毕,B公司核査了“三查四定”完成情况,业主施工管理部门组织施工、监理、设计及项目其他职能部门召开中间交接会议,并分别在中间交接书上签字。业主组织完成了冷试车、热试车、运行调试、性能考核和A公司签订了《工程交接证书》。



二级建造师考试机电工程考点

  二、问题

  1.单体试运行的目的是什么?

  2.鼓风机单机试运行前应具备哪些条件?

  3.C公司专业分包的工程范围内哪些属于特种设备安装?

  4.循环流化床气化机组冷试车应具备哪些条件?

  5.中间交接内容包括哪些?

  三、分析与参考答案

  1.单体试运行主要考核:单台设备的机械性能,检验设备的制造、安装质量和设备性能等是否符合规范和设计要求。

  2.鼓风机单机试运行前应具备下列条件:

  (1)试车方案已批准,并在实施前进行了技术交底。

  (2)分项工程验收合格。

  (3)电气、水冷等附属系统调试合格。

  (4)试运行组织已经建立,操作人员经培训、考试合格,熟悉试运行方案和操作规程,能正确操作。

  (5)鼓风机周围的环境清扫干净,记录表格齐全。

  3.循环流化床气化炉和余热锅炉安装属于特种设备安装。

  4.循环流化床气化机组冷试车应具备以下条件:

  (1)单体试车全部合格。

  (2)中间交接已完成。

  (3)单位工程质量验收合格,循环流化床气化炉和工业管道已取得当地质量技术监督部门颁发的《特种设备使用证》。

  (4)试运行方案已批准。

  (5)电气系统和仪表装置的检测系统、自动控制系统、联锁及报警系统等符合规范规定。

  5.中间交接内容包括:

  (1)按设计内容对工程实物量核实交接。

  (2)工程质量验收资料及有关调试记录的交接、审核与验证。

  (3)安装专用工具和剩余随机备件、材料的交接。

  (4)工程尾项清理情况及完成时间的确认。

  (5)随机技术资料的交接。

  相关推荐:

  全国各地2019年二级建造师考试报考指南

  2018年二级建造师考试成绩查询入口汇总(含分数线)

  高端无忧班 班级化管理

  零基础直达班 目标明确 五大优选服务

  精品备考班,想要了解课程的考生可连线客服小姐姐

阅读排行

更多
二建机考系统

免费视频

更多

免费题库

更多

免费资料下载排行

更多
网站地图
回到顶部
折叠
