04 混凝土基础与桩基础施工技术
案例1
背景
某办公楼设计文件显示,筏板基础,筏板长100米,宽60米,筏板基础厚1.5米;地上15层,混凝土框架结构。
施工项目部编制了施工组织设计。
筏板基础施工前,发生了如下事件。
事件1:监理工程师组织会议,建设、设计、施工单位参加。会议一致认为,根据规范,本工程筏板基础混凝土属于大体积混凝土。施工单位应编制大体积混凝土施工方案。
问题1、事件1中,认定本工程筏板基础为大体积混凝土,是否正确?
分析与答案:
1.正确。
混凝土结构物实体最小尺寸不小于1米的大体量混凝土属于大体积混凝土。
大体积混凝土施工前需要编制大体积混凝土施工方案。
大体积混凝土结构物在结构设计、混凝土拌制、浇筑施工、混凝土养护方法和时间同普通体积混凝土有较大区别。
大体积混凝土在硬化过程中及其以后会产生温度裂缝,即由于混凝土拌合物中水泥水化反应释放大量热量在混凝土内部产生温度应力导致开裂。
由于大体积混凝土结构的重要性,防止温度裂缝是大体积混凝土施工必须解决的问题。
案例2
背景
某办公楼设计文件显示,筏板基础,筏板基础厚1.5米;地上15层,混凝土框架结构。施工项目部与商品混凝土公司签订了商品混凝土供应合同。
筏板基础混凝土施工前,发生了如下事件。
事件1:监理工程师组织召开专门会议,建设、设计、混凝土供应商、施工单位相关人员参加了会议。
会议一致认为根据规范本工程筏板基础混凝土属于大体积混凝土,应采取措施防止筏板大体积混凝土出现温度裂缝。
会议要求商品混凝土公司对混凝土拌合物的生产采取针对性措施,防止筏板大体积混凝土产生温度裂缝。
问题1、事件1中,商品混凝土公司对混凝土拌合物的生产可以采取哪些针对性措施?
分析与答案:
考试用书原文
1.(1)优先选用低水化热的矿渣水泥拌制混凝土,并适当使用缓凝减水剂。
(2)在保证混凝土设计强度等级前提下,适当降低水灰比,减少水泥用量。
(6)在拌合混凝土时,还可渗入适量的微膨胀剂或膨胀水泥,使混凝土得到补偿收缩,减少混凝土的收缩变形。
(3)降低混凝土的入模温度,控制混凝土内外的温差(当设计无要求时,控制在25℃以内),如降低拌合水温度(拌合水中加冰屑或用地下水);骨料用水冲洗降温,避免暴晒。
案例3
背景
某办公楼设计文件显示,筏板基础,筏板基础厚1.5米;地上15层,混凝土框架结构。施工项目部与商品混凝土公司签订了商品混凝土供应合同。
筏板基础混凝土施工前,发生了如下事件。
事件1:监理工程师组织召开专门会议,建设、设计、混凝土供应商、施工单位相关人员参加了会议。
会议一致认为根据规范本工程筏板基础混凝土属于大体积混凝土,应采取措施防止筏板大体积混凝土出现温度裂缝。
会议要求施工单位对混凝土浇筑施工和养护采取针对性措施,防止筏板大体积混凝土产生温度裂缝。
问题1、事件1中,施工单位对混凝土浇筑施工和养护可以采取哪些针对性措施?
分析与答案:
考试用书原文
1.(5)可在基础内预埋冷却水管,通入循环水,强制降低混凝土水化热产生的温度。
(8)大体积混凝土可采用二次抹面工艺,减少表面收缩裂缝。
补:初凝之前对混凝土进行二次振捣。
等等。
(4)及时对混凝土覆盖保温、保湿材料。
案例4
背景
某办公楼设计文件显示,筏板基础,筏板基础厚1.5米;地上15层,混凝土框架结构。施工项目部与商品混凝土公司签订了商品混凝土供应合同。
筏板基础混凝土施工前,发生了如下事件。
事件1:监理工程师组织召开专门会议,建设、设计、混凝土供应商、施工单位相关人员参加了会议。
会议一致认为根据规范本工程筏板基础混凝土属于大体积混凝土,应采取措施防止筏板大体积混凝土出现温度裂缝。
会议要求设计单位从设计上采取针对性措施,防止筏板大体积混凝土产生温度裂缝。
问题1、事件1中,设计单位从设计上可以采取哪些针对性措施?
分析与答案:
考试用书原文
1.(7)设置后浇缝。当大体积混凝土平面尺寸过大时,可以适当设置后浇缝,以减小外应力和温度应力;同时,也有利于散热,降低混凝土的内部温度。
大体积混凝土防治裂缝施工方案中搅拌站采取的措施:
(1)优先选用低水化热的矿渣水泥拌制混凝土,并适当使用缓凝减水剂。
(2)在保证混凝土设计强度等级前提下,适当降低水灰比,减少水泥用量。
(6)在拌合混凝土时,还可渗入适量的微膨胀剂或膨胀水泥,使混凝土得到补偿收缩,减少混凝土的收缩变形。
(3)降低混凝土的入模温度,控制混凝土内外的温差(当设计无要求时,控制在25℃以内),如降低拌合水温度(拌合水中加冰屑或用地下水);骨料用水冲洗降温,避免暴晒。
施工单位采取的措施:
(5)可在基础内预埋冷却水管,通入循环水,强制降低混凝土水化热产生的温度。
(8)大体积混凝土可采用二次抹面工艺,减少表面收缩裂缝。
(4)及时对混凝土覆盖保温、保湿材料。
设计单位采取的措施:
(7)设置后浇缝。当大体积混凝土平面尺寸过大时,可以适当设置后浇缝,以减小外应力和温度应力;同时,也有利于散热,降低混凝土的内部温度。
案例5
背景
某建设单位计划投资建设一栋办公楼,并将设计任务委托给了某设计院。根据勘察报告,设计单位计划办公楼基础结构采用桩基础,并提供了两种类型的桩供选择。于是,建设单位委托相关单位对两种桩进行了技术经济分析比选,并将结果反馈给设计单位。
问题1、按照考试用书,关于桩如何分类?
分析与答案:
案例6
背景
某办公楼设计文件显示,采用高强预应力管桩基础,地上15层,混凝土框架结构。施工过程中,发生了如下事件。
事件1:施工单位决定采用捶击沉桩法施工并编制了桩的施工程序:
确定桩位和沉桩顺序→桩机就位→吊桩喂桩→校正→锤击沉桩→接桩→再锤击沉桩→送桩→收锤→切割桩头
问题1.施工单位编制的桩的施工程序是否正确
分析与答案:
1.施工程序:
正确。
施工工艺如下:确定桩位和沉桩顺序→桩机就位→吊桩喂桩→校正→锤击沉桩→接桩→再锤击沉桩→送桩→收锤→切割桩头
案例6
背景
某办公楼工程属于重要工程,采用预制桩基础,地上15层,混凝土框架结构。施工过程中,发生了如下事件。
事件1:施工单位决定采用静力压桩法沉桩并编制了桩的施工程序:
测量定位→压桩机就位→吊桩、插桩→桩身对中调直→静压沉桩→接桩→再静压沉桩→送桩→终止压桩→检查验收→转移桩机。
问题1.事件1的程序是否正确?
解析与答案:

1.施工程序:
测量定位
桩机就位
吊桩、插桩
桩身对中调直
静力压桩
接桩
再静力压桩
送桩
终止压桩
检查验收
转移桩机
正确。
案例7
背景
某办公楼设计文件显示,钢筋混凝土框架结构,地下一层,地上八层。工程桩采用泥浆护壁钻孔灌注桩。
问题:1.指出泥浆护壁钻孔灌注桩施工程序。
解析与答案:
1.原理

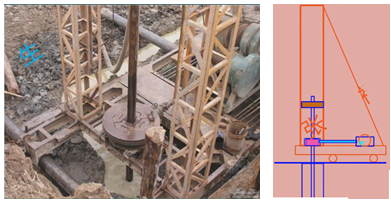

2.实景图片(回转钻机)
回转钻机工作原理

3.泥浆循环示意图

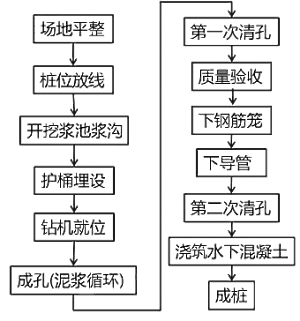

4.工艺流程
场地平整
桩位放线
开挖浆池、浆沟
护筒埋设
钻机就位、孔位校正
成孔、泥浆循环、清除废渣、泥渣
第一次清孔
质量验收
下钢筋笼 下导管
第二次清孔
浇筑水下混凝土
成桩
案例8
背景
某办公楼设计文件显示,采用沉管灌注桩基础,地基基础设计等级为甲级。地上15层,混凝土框架结构。
施工过程中,发生了如下事件。
事件1:施工单位编制了沉管灌注桩成桩施工方案,采用锤击打桩法将带有预制钢筋混凝土桩靴的钢套管沉入土中,然后在管内放入钢筋笼,边浇筑混凝土边锤击边拔管最终成桩。方案规定的详细的施工过程是:
桩机就位―锤击沉管—上料—边锤击边拔管,并继续浇筑混凝土—下钢筋笼,继续浇筑混凝土及拔管—成桩。
问题1.事件1施工过程是否正确
解析与答案:
1.正确。
捶击沉管施工工艺(预制钢筋混凝土桩靴+钢套管)
(1)桩机就位
(2)锤击沉管
(3)上料
(4)边锤击边拔管,并继续浇筑混凝土
(5)下钢筋笼,继续浇筑混凝土及拔管
(6)成桩
捶击打桩法
考试用书:
沉管灌注桩是指利用锤击打桩法或振动打桩法,将带有活瓣式桩尖或预制钢筋混凝土桩靴的钢套管沉入土中,然后边浇筑混凝土(或先在管内放入钢筋笼)边锤击或边振动边拔管而成的桩。
沉管组成:
带有活瓣式桩尖钢套管
预制钢筋混凝土桩靴+钢套管
打桩施工方法分为:
(1)捶击打桩法
(2)振动打桩法
两种施工方法施工过程基本一致
案例9
背景
某办公楼设计文件显示,采用人工挖孔灌注桩基础,设计等级为甲级。地上15层,混凝土框架结构。
施工过程中,发生了如下事件。
事件1:施工单位为了预防孔壁坍塌和流砂现象发生,制定了合理安全的护壁措施。
问题1.事件1是否正确?
解析与答案:

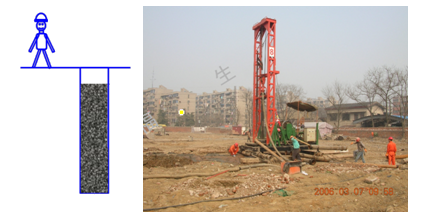

1.正确。
原理
考试用书:人工挖孔灌注桩是指采用人工挖掘方法进行成孔,然后安放钢筋笼,浇筑混凝土而成的桩。
护壁方法
(1)现浇混凝土护壁、
(2)砖砌体护壁、等,应用较广的现浇混凝土分段护壁。
