交流分享,早日上岸!

扫码领取二建备考资料进入二建备考群
当前位置:建设工程教育网 > 二级建造师考试 > 备考资料 > 复习资料 > 正文

二级建造师考试公路工程高频知识点:桥梁上部结构支架施工

2017-03-03 20:00  来源:建设工程教育网  字体:  打印 收藏

 2024年二级建造师新课热招中 抢跑趁现在

距离2017年二级建造师考试的脚步近了,你在干什么?再不学习就晚啦!处于目前这种仔细看书已然来不及的尴尬境地,快来投奔建设工程教育网的怀抱吧!下面是建设工程教育网为大家整理的二级建造师《公路工程管理与实务》考试知识点:

知识点:桥梁上部结构支架施工

【考频指数】★★★

【考查年份】2014、2016年单项选择题,2016年多项选择题

【考点精讲】

(一)支架类型与材料

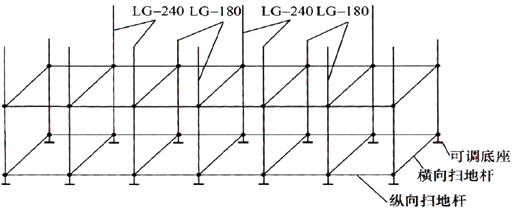

梁式桥现浇可使用满布支架或梁式支架。满布支架采用碗扣式、轮扣式、门式或扣件式等钢管材料,梁式支架采用型钢、钢管和贝雷桁片等。

二级建造师考试公路工程高频知识点:桥梁上部结构支架施工

二级建造师考试公路工程高频知识点:桥梁上部结构支架施工

(二)现浇支架施工要求

4.整体浇筑时应采取措施,防止梁体不均匀下沉产生裂缝,若地基下沉可能造成梁体混凝土产生裂缝时,应分段浇筑。

5.在软弱地基上设置满布现浇支架时,应对地基进行处理,使地基的承载力满足现浇混凝土的施工荷载要求,无法确定地基承载力时,应对地基进行预压,并进行部分荷载试验。

7.施工时应对支架的变形、位移、节点和卸架设备的压缩及支架基础的沉降等进行观测,如发现超过允许值的变形、变位应及时采取措施予以调整。

(三)支架施工预拱度设置和卸落装置

应符合下列规定:

1.设置的预拱度值应包括结构本身需要的预拱度和施工需要的预拱度两部分。

2.需考虑下列因素:模板、支架承受施工荷载引起的弹性变形,受载后由于杆件接头的挤压和卸落装置压缩产生的非弹性变形;地基在受载后的沉降变形。

(四)施工工序(以现浇箱梁为例)

1.地基处理

地基处理应根据箱梁的断面尺寸及支架的型式对地基的要求而决定。地基处理时要做好地基的排水,防止雨水或混凝土浇筑和养生过程中滴水对地基的影响。

2.支架

(1)支架的布置根据梁截面大小并通过计算确定以确保强度、刚度、稳定性满足要求。计算时除考虑梁体混凝土重量外,还需考虑模板及支架重量,施工荷载,作用在模板、支架上的风力及其他可能产生的荷载(雪荷载、保证设施荷载等)。

二级建造师考试公路工程高频知识点:桥梁上部结构支架施工

(3)支架应根据技术规范的要求进行预压,以收集支架、地基的变形数据,作为设置预拱度的依据,预拱度设置时要考虑张拉上拱的影响。预拱度一般按二次抛物线设置。

(4)支架的卸落设备可根据支架形式选择使用木楔、砂筒、千斤顶、U型顶托等,卸落设备尤其要注意有足够的强度。

二级建造师考试公路工程高频知识点:桥梁上部结构支架施工

3.模板

模板由底模、侧模及内模三个部分组成,一般预先分别制作成组件,在使用时再进行拼装,模板以钢模板为主,在齿板、堵头或棱角处采用木模板。

4.普通钢筋、预应力筋布设

(1)混凝土一次浇筑时,在底、腹板钢筋及预应力管道完成后,安装内模,再绑扎顶板钢筋及预应力管道。混凝土采用二次浇筑时,底、腹板钢筋及预应力管道完成后,浇筑第一次混凝土,混凝土终凝后,再支内模顶板,绑扎顶板钢筋及预应力管道,进行混凝土的第二次浇筑。

二级建造师考试公路工程高频知识点:桥梁上部结构支架施工

(2)预应力管道采用镀锌钢带制作,预应力管道的位置按设计要求准确布设,并采用每隔50cm一道的定位筋进行固定,接头要平顺,外用胶布缠牢,在管道的高点设置排气孔。

(3)锚垫板安装前,要检查锚垫板的几何尺寸是否符合设计要求,锚垫板要牢固地安装在模板上。

(4)预应力筋的下料长度要通过计算确定,计算应考虑孔道曲线长,锚夹具长度,千斤顶长度及外露工作长度等因素。

(5)预应力筋穿束前要对孔道进行清理。

5.混凝土的浇筑

(2)混凝土浇筑时要安排好浇筑顺序,其浇筑速度要确保下层混凝土初凝前覆盖上层混凝土。

(3)混凝土的振捣采用插入式振捣器进行,振捣器的移动间距不超过其作用半径的1.5倍,并插入下层混凝土5~10cm。对于每一个振动部位,必须振动到该部位混凝土密实为止,也不得超振。

6.预应力张拉

(1)在进行张拉作业前,必须对千斤顶、油泵进行配套标定,并每隔一段时间进行一次校验。有几套张拉设备时,要进行编组,不同组号的设备不得混合。

(2)当梁体混凝土强度达到设计规定的张拉强度时,方可进行张拉。

(3)箱梁预应力的张拉采用双控,即以张拉力控制为主,以钢束的实际伸长量进行校核。

7.压浆、封锚

(1)张拉完成后要尽快进行孔道压浆和封锚,压浆所用灰浆的强度、稠度、水胶比、泌水率、膨胀剂用量按施工技术规范及试验标准中的要求控制。

(2)每个孔道压浆到最大压力后,应有一定的稳定时间。压浆应使孔道另一端饱满和出浆。并使排气孔排出与规定稠度相同的水泥浓浆为止。

(3)压浆完成后,应将锚具周围冲洗干净并凿毛,设置钢筋网,浇筑封锚混凝土。

我要纠错】 责任编辑:大明白

阅读排行

更多
二建机考系统

免费视频

更多

免费题库

更多

免费资料下载排行

更多
网站地图
