新建铁路郑西客运专线工程连续梁预应力钢绞线张拉技术交底

2012-09-27 17:10  建设工程教育网整理  【  【打印】【我要纠错】

  操作要求及施工工艺

  1、操作要点

  后张梁预施应力应按预张拉、初张拉和终张拉三个阶段进行。

  (1) 预应力束张拉前,应清除管道内的杂物和积水。带模预张拉时,模板应松开,不应对梁体压缩造成阻碍。

  (2) 初张拉应在梁体混凝土强度达到设计值80%后进行。初张拉后,梁体方可吊出台位。

  (3) 终张拉应在梁体混凝土强度及弹性模量达到设计值后、龄期不少于10天时进行。

  (4) 预施应力采用两端同步张拉,并左右对称进行,最大不平衡束不应超过1束,张拉顺序按照图纸要求进行。预施应力采用双控措施,张拉过程中应保持两端的伸长量基本一致。

  (5) 预施应力值以油压表读书为主,以预应力筋伸长值进行校核。

  2、施工工艺

  预应力施工是箱梁预制工程中的最为关键的工序之一,其施工质量的好坏将直接影响到箱梁的最终质量及有效预应力值。本工程后张梁预应力成孔采用金属波纹管。

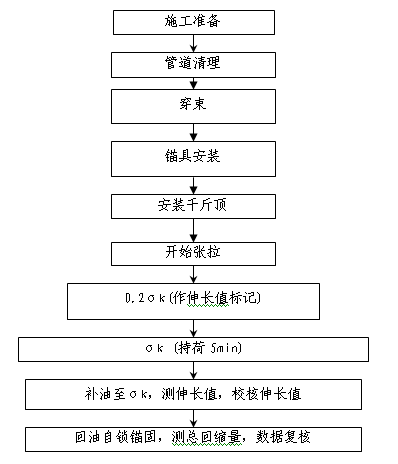

  张预应力终张拉施工工艺流程图

 ……

  详情请下载附件新建铁路郑西客运专线工程连续梁预应力钢绞线张拉技术交底

责任编辑:风信子
收藏分享:论坛
分享到:
相关新闻
  • 特色班
    4大班次+2-3套全真模拟题
    提升学习效果
  • 精品班
    4大班次+2-3套全真模拟题+1套预测试题
  • 实验班
    3套全真模拟题+2套预测试题+考前冲关宝典
  • 定制班
    3套模拟题+3套预测题+考前冲关宝典+考前重点
  • 移动班
    以知识点为单元授课练习,
    强化重点、难点、考点
版权声明

  1、凡本网注明“来源:建设工程教育网”的所有作品,版权均属建设工程教育网所有,未经本网授权不得转载、链接、转贴或以其他方式使用;已经本网授权的,应在授权范围内使用,且必须注明“来源:建设工程教育网”。违反上述声明者,本网将追究其法律责任。
  2、本网部分资料为网上搜集转载,均尽力标明作者和出处。对于本网刊载作品涉及版权等问题的,请作者与本网站联系,本网站核实确认后会尽快予以处理。
  本网转载之作品,并不意味着认同该作品的观点或真实性。如其他媒体、网站或个人转载使用,请与著作权人联系,并自负法律责任。
  3、本网站欢迎积极投稿。
