  命题点90 城市热力管道焊缝无报探伤检验应符合的规定

  焊缝无损探伤检验必须由有资质的检验单位完成。

  应对每位焊工至少检验一个转动焊口和一个固定焊口。

  钢管与设备、管件连接处的焊缝应进行100%无损探伤检验。

  管线折点处有现场焊接的焊缝,应进行100%无损探伤检验。

  焊缝返修后应进行表面质量及100%的无损探伤检验,其检验数量不计在规定检验数中。

  穿越铁路干线的管道在铁路路基两侧各10m范围内,穿越城市主要干线的不通行管沟及直埋敷设的管道在道路两侧各5m范围内,穿越江、河、湖等的水下管道在岸边各10m范围内的全部焊缝及不具备水压试验条件的管道焊缝,应进行100%无损探伤检验。检验量不计在规定的检验数量中。

  现场制作的各种承压管件,数量按100%进行,其合格标准不得低于管道无损检验标准。

  焊缝的无损检验量,应按规定的检验百分数均布在焊缝上,严禁采用集中检验量来替代应检焊缝的检验量。

  焊缝不宜使用磁粉探伤和渗透探伤,但角焊缝处的检验町采用磁粉探伤或渗透探伤。

  焊缝无损探伤记录应由施工单位整理,纳入竣工资料中。

  命题点91 城市热力管道强度和严密性试验

  供热管网工程的管道和设备等,应按设计要求进行强度试验和严密性试验;当设计无要求时应按规范的规定进行。

  一级管网及二级管网应进行强度试验和严密性试验。强度试验压力应为1.5倍设计压力,严密性试验压力应为1.25倍设计压力,且不得低于0.6 MPa。

  强度试验应在试验段内的管道接口防腐、保温施工及设备安装前进行;严密性试验应在试验范围内的管道工程全部安装完成后进行,其试验长度宜为一个完整的设计施工段。

  供热管网工程应采用水为介质做试验。

  当试验过程中发现渗漏时,严禁带压处理。消除缺陷后,应重新进行试验。

  命题点92 水压试验的检验内容及检验方法

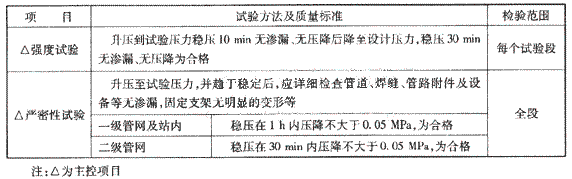

水压试验的检验内容及检验方法

  命题点93 城市热力管道施工竣工验收应复检的主要项目

  承重和受力结构;结构防水效果;补偿器;焊接;防腐和保温;泵、电气、监控仪表、换热器和计量仪表安装;其他标准设备安装和非标准设备的制造安装。
