二级建造师考试《建筑工程》实务部分练习题(二)

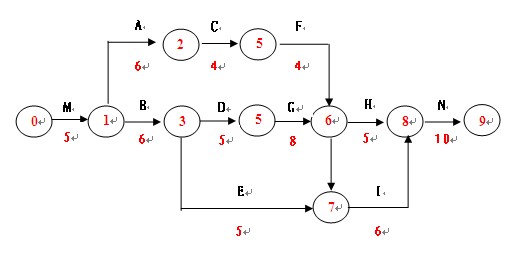

第2题、某工程项目施工合同已签订,采取单价合同,其中规定分项工程的工作量增加超过10%时,将双方协商的综合单价由100元/ ,调整为80元/ .双方对施工进度网络计划已达成一致意见。如下图所示。
施工过程中发生了如下事件:
事件1:甲方提供的水源出故障造成施工现场停水,使工作A和工作B的工效降低,作业时间分别拖延2天和1天;多用人工8个和10个工日。工作A 租赁的施工机械每天租赁费为600元,工作B的自有机械每天折旧费300元。
施工过程中发生了如下事件:
事件2:为保证施工质量,乙方在施工中将工作C原设计尺寸扩大,增加工程量16 ,作业时间增加3天。
事件3:因设计变更,工作B工作量由300 增至350 .
事件4:鉴于工期较紧,应甲方要求,乙方在G和I工作作业过程时采取了加快施工的技术措施,使该两项工作均缩短了3天,该两项技术措施费分别为3000元、4000元。
其余各项工作实际作业工期和费用与原计划相符。
问题:
1.根据双方商定的网络计划,确定合同工期、关键路线并计算A、B、C、E、I、G、工作总是差。
2.上述哪些时间乙方可以提出工期和费用补偿要求?哪些不能提出工期和费用补偿要求?简述理由。
3.每项事件的工期补偿是多少天?总工期补偿多少天?
4.合同约定人工费标准是25元/工日,窝工人工费补偿标准是12元/工日,该项工程相关直接费、间接费等综合取费率为30%.工程清算时,乙方能得到的索赔款是多少?该工程实际工期是多少天?
第2题案例解析:
问题⑴
根据计算可以确定合同工期为40天,关键线路为
M 、B、D、G、I、N.
其中:A工序 TF=5, B工序 TF=0, C工序 TF=5,
E工序 TF=8, G工序 TF=0, I工序 TF=0
如图:
问题⑵
事件1: 甲方提供的水源故障使A、B工作延误,B工作在关键线路上,B工作延误1天,可以提出费用和工期索
赔。A工作是非关键工作虽延误2天,但未超过总时差故工期不予补偿,费用索赔成立。
事件2: 乙方责任,不予索赔。
事件3: 由于甲方设计变更,属甲方责任。B工作量增加且B又是关键工作,因此可以提出费用和工期索赔。
事件4: 乙方经甲方要求同意加快施工进度,属甲方责任。采取施工技术组织措施,G、I两项工作作业时
间均缩短了3天,由于G、I均是关键工作,因此总工期缩短了6天……由此所发生的费用应由甲方承担。
问题⑶
事件1: B工作延误1天,可索赔工期1天
事件3: 由于甲方设计变更,。B工作工程量增加50 ,
超过原计划工程量的10%(30 ),该工程原计划工期6天,平均每天计划完成50 .所已工程量的增加意味着工作时间增加了1天。B工作是关键工作,因此可索赔工期1天
综上所述:工期补偿为2天。
问题⑷
事件1: 人工费补偿:(8+10)×12=216元
机械费补偿:2×600+1×500=1700元
事件3: 按原单价结算的工程量: 300×(1+10%)=330
按新单价结算的工程量:350 -330 =20
结算价:330×100+20×80=34600元
事件4: 应补偿G、I工作施工技术组织措施费:
3000+4000=7000元
乙方能得到的索赔款:
(216+1700+4600+7000)×(1+30%)=17570.80元
该工程实际工期是为:40+2-6=36天
