    2020年一级造价师管理第三章第四节知识点3:异节奏流水施工

    2020-01-06 15:16 来源:建设工程教育网
    打印
    字体:

      2020年一级造价师考试备考中要对知识点做好筛选和提炼,有的放矢地去学习,备考效率就会有所提高。今天就为大家带来2020年一级造价师管理第三章第四节知识点3:异节奏流水施工,希望对各位有所帮助。

      知识点3:异节奏流水施工

      异节奏流水施工指在有节奏流水施工中,各施工过程的流水节拍各自相等而不同施工过程之间的流水节拍不尽相等的流水施工。又可以采用异步距和等步距两种方式。

      一、异步距异节奏流水施工

      在组织异节奏流水施工时,每个施工过程成立一个专业工作队,由其完成各施工段任务的流水施工。

      特点:

      1.同一施工过程在各个施工段上的流水节拍均相等;不同施工过程之间的流水节拍不尽相等;

      2.相邻施工过程之间的流水步距不尽相等;

      3.专业工作队数等于施工过程数;

      4.各个专业工作队在施工段上能够连续作业,施工段之间可能存在空闲时间。

      二、等步距异节奏流水施工

      在组织异节奏流水施工时,按每个施工过程流水节拍之间的比例关系,成立相应数量的专业工作队而进行的流水施工,也称为成倍节拍流水施工。

      特点:

      1.同一施工过程在其各个施工段上的流水节拍均相等;不同施工过程的流水节拍不等,但其值为倍数关系;

      2.相邻施工过程的流水步距相等,且等于流水节拍的最大公约数(K);

      3.专业工作队数大于施工过程数,即有的施工过程只成立一个专业工作队,而对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目;

      4.各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。

      以四幢大板结构楼房为例,为加快施工进度,增加专业工作队,组织成倍节拍流水施工。

      (1)计算流水步距。流水步距等于流水节拍的最大公约数,即 :

      K=min最大公约数[5,10,10,5]=5

      (2)确定专业工作队数目。

      每个施工过程成立的专业工作队数可按式(3.4.7)计算:bj=tj/K

      基础工程:t/K=5/5=1; 结构安装:t/K=10/5=2

      室内装修:t/K=10/5=2; 室外工程:t/=5/5=1

      参与该工程流水施工的专业工作队总数n'为:n'=1+2+2+1=6

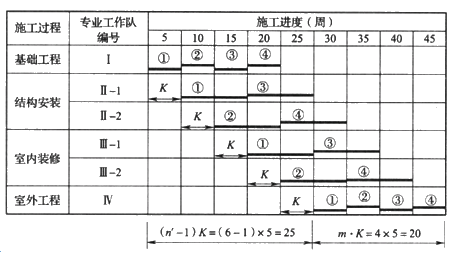

      (3)绘制成倍节拍流水施工进度计划图:

      (4)确定流水施工工期:T=(m+n’-1)K=(4+6-1)×5=45(周)

      与异步距异节奏流水施工进度计划比较,该工程组织成倍节拍流水施工,可使总工期缩短15周。

      【例题·单选题】关于施工建设工程等步距异节奏流水施工特点的说法,正确的是( )。

      A.施工过程数大于施工段数

      B.流水步距等于流水节拍

      C.施工段之间可能有空闲时间

      D.专业工作队数大于施工过程数

      『正确答案』D

      『答案解析』本题考查的是异节奏流水施工。特点:(1)同一施工过程在其各个施工段上的流水节拍均相等;不同施工过程的流水节拍不等,但其值为倍数关系;(2)相邻施工过程的流水步距相等,且等于流水节拍的最大公约数(K);(3)专业工作队数大于施工过程数,即有的施工过程只成立一个专业工作队,而对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目;(4)各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。参见教材P113。

      【2016试题·单选题】某工程划分为3个施工过程,4个施工段组织加快的成倍节拍流水施工,流水节拍分别为4天、6天和4天,则需要派出( )个专业工作队。

      A.7

      B.6

      C.4

      D.3

      『正确答案』A

      『答案解析』本题考查的是异节奏流水施工。流水步距K=2,施工队数=4/2+6/2+4/2=7(个)。参见教材P114。

      【例题·单选题】已知某基础工程由开挖、垫层、砌基础和回填夯实四个过程组成,按平面划分为四段顺序施工,各过程流水节拍分别为12天、4天、10天和6天,按等步距异节奏组织流水施工的工期则为( )。

      A.38天

      B.40天

      C.56天

      D.128天

      『正确答案』A

      『答案解析』本题考查的是异节奏流水施工。求流水步距K=流水节拍的最大公约数=2;求专业工作队数=6+2+5+3=16;求工期=(4+16-1)×2=38(天)。参见教材P114。

    相关资讯
    • 公开课
    • 辅导课程
    • 免费直播
    新人有礼:体验课+免费资料+专享优惠
    精品题
    上千道典型习题
    仿真密卷 3
    仿真历年考点题
    专业题目解析
    单科¥89元起
    查看详情
    正保刷题宝

    · AI智能组卷

    · 海量试题

    · VIP解锁全部

    限时免费体验
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
