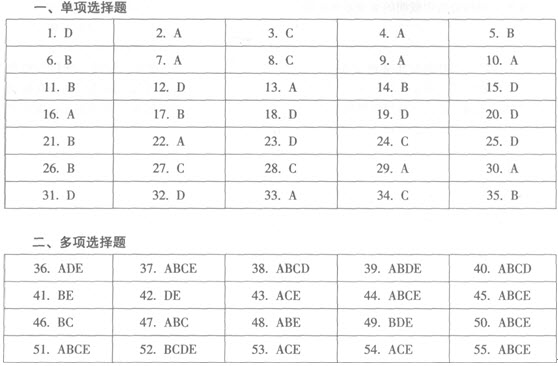

2015招标师采购专业实务模拟试题
三、案例分析题
(一)
1.该项目采取的招标方式妥当。
理由:因为工程技术特别复杂,对施工单位的施工设备及同类工程的施工经验要求较高,潜在的投标企业相对较少,而且又经省有关部门批准,符合《工程建设项目施工招标投标办法》的规定。采用公开招标花费大而效果差,采用邀请招标比较有针对性,比较经济,效果也相对较好。所以应采取邀请招标方式。
2.招标工作量相对较小,招标花费较小,投标人比较重视,招标人选择的目标相对集中。但投标人数量相对较少,竞争性较差;招标人在选择邀请对象前所掌握的信息存在局限性,有可能得不到最合适的承包商和获得最佳竞争效益。
3.招标人与中标企业6月12日签订合同不妥当。
理由:根据我国《招标投标法》的规定,招标人与中标人应当自中标通知书发出之日起30d内,按照招标文件和中标人的投标文件订立书面合同。
(二)
本案中招标公告中载明的事项并不完整,还应包括:
(1)招标人名称。
(2)项目资金来源和出资比例。
(3)资格预审的申请人或资格后审的投标人资格要求。
(4)资格预审文件递交的截止时间、地点。
(三)
本案工程招标文件中规定的不妥之处:
(1)要求的投标保证金的金额。《工程建设项目勘察设计招标投标办法》规定:招标文件要求投标人提交投标保证金的,保证金数额一般不超过勘察设计费投标报价的2%,最多不超过20万元人民币。
(2)未中标的投标文件不予退还。根据规定,招标人应当在中标结果通知所有未中标人后7个工作日内,返还未中标人的投标文件。
(四)
本案中的不妥之处:
(1)采用国内竞争性招标采购方式。对于亚行贷款项目,单个货物合同金额超过100万美元时必须采用国际竞争性招标。
(2)采用综合评估法评标。世行贷款项目采购货物(含大型供货安装合同)评标只采用最低评标价法。
(3)招标人拒绝了所有的投标。投标文件的响应性评审结束以后,凡是通过实质性响应评审的投标文件将进入下一阶段的详细评审,一个合同包中即使通过的投标人数量少于3家,也要进入详细评审阶段。如果没有一家实质性满足招标文件的要求,可以重新招标或拒绝所有投标。
(五)
根据公式:CIF价=FOB价+国际运费+国际运输保险费
国际运输保险费=CIF价×国际运输保险费率×货物投保加成系数得:国际运输保险费=(25000+国际运输保险费+100)×1‰×110%
国际运输保险费=(25000+100)美元× 1‰×110%/(1-1‰×110%)=27.64美元CIF价=25000美元+27.64美元+100美元=25127.64美元
1、凡本网注明“来源:建设工程教育网”的所有作品,版权均属建设工程教育网所有,未经本网授权不得转载、链接、转贴或以其他方式使用;已经本网授权的,应在授权范围内使用,且必须注明“来源:建设工程教育网”。违反上述声明者,本网将追究其法律责任。
2、本网部分资料为网上搜集转载,均尽力标明作者和出处。对于本网刊载作品涉及版权等问题的,请作者与本网站联系,本网站核实确认后会尽快予以处理。
本网转载之作品,并不意味着认同该作品的观点或真实性。如其他媒体、网站或个人转载使用,请与著作权人联系,并自负法律责任。
3、本网站欢迎积极投稿。
