24小时客服电话:010-82326699
  • 官方号
    微信公众号
    热门资讯,实时推送
    微信号:jianshe99zb
    官方视频号
    免费直播,订阅提醒
    微信扫码即可关注
    考试指导老师
    扫码了解并领取资料
    微信扫码即可添加
    官方抖音号
    分享更多建工日常
    抖音扫一扫关注
  • APP下载
    扫一扫,立即下载
    医学教育网APP下载

    开发者:北京正保建工教育科技有限公司

    苹果版本:8.5.0

    安卓版本:8.5.0

    应用涉及权限:查看权限>

    APP:隐私政策:查看政策>

  • 当前位置:建设工程教育网 > 监理工程师 > 试题中心 > 模拟试题

    建设工程进度控制练习题(4.18-4.20)

    2020-04-20 10:42 来源:建设工程教育网
    打印
    字体:

      1、某工程双代号时标网络计划如下图所示,其中工作B的总时差和自由时差( )周。

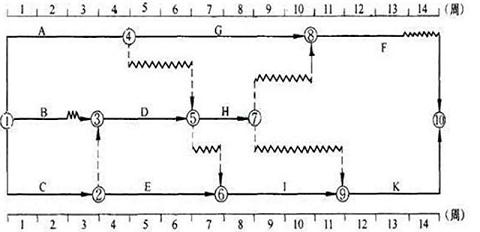

    1482917086498-0

      A、均为1

      B、分别为2和1

      C、分别为4和1

      D、均为4

      【正确答案】 B

      【答案解析】 本题考查的是时标网络计划中时间参数的判定。工作的总时差:(1)以终点节点为完成节点的工作,其总时差应等于计划工期与本工作最早完成时间之差;(2)其他工作的总时差等于其紧后工作的总时差加本工作与该紧后工作之间的时间间隔所得之和的最小值。据此计算,工作F的总时差为1周,工作K的总时差为0周,工作H的总时差为2+1=3(周),工作I的总时差为0周,工作D的总时差为1+0=1(周),工作B的总时差为1+1=2(周)。B工作的自由时差为该工作箭线中波形线的水平投影长度,即为1周。

      2、关于工程网络计划的说法,正确的是( )。

      A、关键线路上的工作均为关键工作

      B、总时差均为零的工作为关键工作

      C、一个网络计划中只有一条关键线路

      D、关键线路在网络计划执行过程中不会发生转移

      【正确答案】 A

      【答案解析】 本题考查的是双代号网络计划时间参数的计算。关键线路上的工作均为关键工作。选项B,当网络计划的计划工期等于计算工期时,总时差为零的工作就是关键工作。选项C,网络计划中可能会有多条关键线路。选项D,关键线路在网络计划执行过程中可能会发生转移。

      3、采用标号法时,网络计划的( )就是网络计划终点节点的标号值。

      A、计算工期

      B、要求工期

      C、计划工期

      D、实际工期

      【正确答案】 A

      【答案解析】 本题考查的是标号法。采用标号法时,网络计划的计算工期就是网络计划终点节点的标号值。

      注意:原《建设工程质量、投资、进度控制》改为《建设工程目标控制》



    • 公开课
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题
    正保刷题宝

    · AI智能组卷

    · 海量试题

    · VIP解锁全部

    限时99元/科 扫码免费体验
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
