      静态投资回收期计算公式

      静态投资回收期(Pt)

      (1)经济含义:以项目的净收益,回收其全部投资所需要的时间;一般从项目建设开始(年)算起。

      (2)计算(公式)

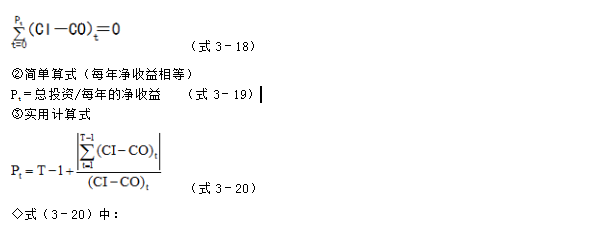

      ①理论数学表达式:

    监理工程师计算公式

      ◇式(3-20)中:

      T为项目各年累计净现金流量首次为正值的年份数;(CI-CO)t为第t年的净现金流量。

      (3)分析判断:投资回收期越短,表明其盈利能力越强;通常要求Pt≤基准投资回收期(Pe)。

      监理工程师计算公式汇总立即查看>>

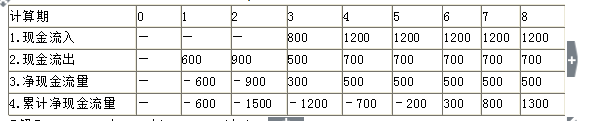

      【例3-10】根据表3-4的数据,计算Pt。

    监理工程师计算公式

      【解】Pt=6-1+|-200|/500=5.4(年)
