    贾世龙监理《进度控制》知识点讲解:固定节拍流水施工

    2017-03-29 15:57 来源:建设工程教育网
    打印
    字体:

      监理工程师正在处于紧张的备考时期,各位学员复习的都怎么样呢?为了帮助大家备考,建设工程教育网精选大量极具代表性的习题,深入剖析解题思路,提炼高频考点,指导学员熟悉考试题型、掌握命题规律、提高解题能力,帮助考生循序渐进掌握知识点、全面夯实基础,学习有条理,备考更轻松!

    知识点:固定节拍流水施工

    (一)固定节拍流水施工的特点

    所有施工过程在各个施工段上的流水节拍均相等;

    相邻施工过程的流水步距相等,且等于流水节拍;

    专业工作队数等于施工过程数;

    各个专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。

    (二)固定节拍流水施工工期

    1.有间歇时间的固定节拍流水施工

    间歇时间是指相邻两个施工过程之间由于工艺或组织安排需要而增加的额外等待时间。包括工艺间歇时间(Gj,j+1)和组织间歇时间(Zj,j+1)。

    对于有间歇时间的固定节拍流水施工,其流水施工工期T可按下式计算:

    贾世龙监理《进度控制》知识点讲解:固定节拍流水施工

    贾世龙监理《进度控制》知识点讲解:固定节拍流水施工

    图2-5有间歇时间的固定节拍流水施工进度计划

    施工过程数目n=4;施工段数目m=4;流水节拍t=2;流水步距KⅠ,Ⅱ=KⅡ,Ⅲ=KⅢ,Ⅳ=t=2;组织间歇ZⅠ,Ⅱ=ZⅡ,Ⅲ=ZⅢ,Ⅳ=0;工艺间歇GⅠ,Ⅱ=GⅢ,Ⅳ=0.GⅡ,Ⅲ=1.

    流水施工工期为:

    T=(m+n-1)t+∑G+∑Z=(4+4-1)×2+1+0=15天

    2.有提前插入时间的固定节拍流水施工

    提前插入时间是指相邻两个专业工作队在同一施工段上共同作业的时间。有提前插入时间的固定节拍流水施工的流水施工工期T可按下式计算:

    贾世龙监理《进度控制》知识点讲解:固定节拍流水施工

    贾世龙监理《进度控制》知识点讲解:固定节拍流水施工

    图2-6有提前插入时间的固定节拍流水施工进度计划

    施工过程数目n=4;施工段数目m=3;流水节拍t=3;流水步距KⅠ,Ⅱ=KⅡ,Ⅲ=KⅢ,Ⅳ=t=3;组织间歇ZⅠ,Ⅱ=ZⅡ,Ⅲ=ZⅢ,Ⅳ=0;工艺间歇GⅠ,Ⅱ=GⅡ,Ⅲ=GⅢ,Ⅳ=0.

    提前插入时间CⅠ,Ⅱ=CⅡ,Ⅲ=1,CⅢ,Ⅳ=2.

    流水施工工期为:

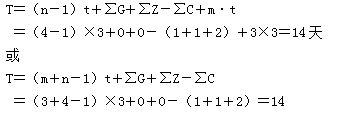

    贾世龙监理《进度控制》知识点讲解:固定节拍流水施工

    我要纠错】 责任编辑:芝士布丁君
    • 公开课
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题
    正保刷题宝

    · AI智能组卷

    · 海量试题

    · VIP解锁全部

    限时99元/科 扫码免费体验
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
