    横道图-一级建造师

    2019-05-10 16:48 来源:建设工程教育网
    打印
    字体:


    2019年一级建造师教材已经上市,考生们也已经陆续开始学习,今天建设工程教育网为大家整理了一级建造师横道图这一知识点答疑,帮助大家学习。

    【提问】某办公楼工程,建筑面积5500㎡,框架结构,独立柱基础,上设承台梁,独立柱基础埋深为1.5m,地质勘察报告中地基基础持力层为中砂层,基础施工钢材由建设单位供应。基础工程施工分为两个施工流水段,组织流水施工,根据工期要求编制了工程基础项目的施工进度计划,并绘出施工双代号网络计划图,如下图所示:

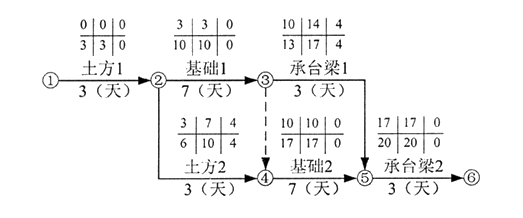

    001

    001

    在工程施工中发生如下事件:

    事件一:土方2施工中,开挖后发现局部基础地基持力层为软弱层需处理,工期延误6天。

    事件二:承台梁1施工中,因施工用钢材未按时进场,工期延期3天。

    事件三:基础2施工时,因施工总承包单位原因造成工程质量事故,返工致使工期延期5天。

    问题:

    1.指出基础工程网络计划的关键线路,写出该基础工程计划工期。

    2.针对本案例上述各事件,施工总承包单位是否可以提出工期索赔,并分别说明理由。

    3.对索赔成立的事件,总工期可以顺延几天?实际工期是多少天?

    4.上述事件发生后,本工程网络计划的关键线路是否发生改变,如有改变,请指出新的关键线路,并在答题卡上绘制施工实际进度横道图。

    002

    002

    【答案】问题1:

    根据总时差为零的线路为关键线路的判定原则,关键线路为:

    ①→②→③→④→⑤→⑥,计划工期为:3+7+7+3=20天

    问题2:

    事件一,施工总包单位可提出工期索赔,因为属于建设单位应承担的责任,而且延误时间超过了工作的总时差。

    事件二,不可以提出,因为虽属建设单位的责任,但延误的时间未超过总时差。

    事件三,不可以提出,因为属于总包单位的责任。

    问题3:

    总工期可顺延:6-4=2天。实际工期为:27天。

    问题4:

    关键线路发生变化,新的线路为:

    ①→②→④→⑤→⑥提示:从网络图中可得知:各工程的施工段数为2,横道图中各工作的持续时间分别为各工程各施工段上的实际持续时间,各段起始点为其最早开始时间和最早完成时间。

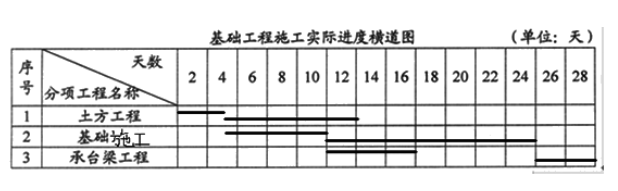

    003

    003

    正确的横道图是这样的吧

    【回答】学员tonywang163,您好!您的问题答复如下:

    您是不是自己画了横道图,老师见到的是讲义中的,若是您重新绘制了,请您将图片传上来,老师帮您看一看。

    ★问题所属科目:一级建造师——建筑工程管理与实务

    以上就是为大家分享的一级建造师知识点答疑,建设工程教育网将持续关注2019年一级建造师考试的相关信息。更多2019年一级建造师考试内容,尽在建设工程教育网一级建造师栏目!


    • 公开课
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题
    上千道典型习题
    仿真密卷 3
    仿真历年考点题
    专业题目解析
    原价:¥89元起
    快来刷题吧
    查看详情
    正保刷题宝

    · 全国联考

    · 模拟实战

    · 历年真题

    免费 扫码免费做题
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
