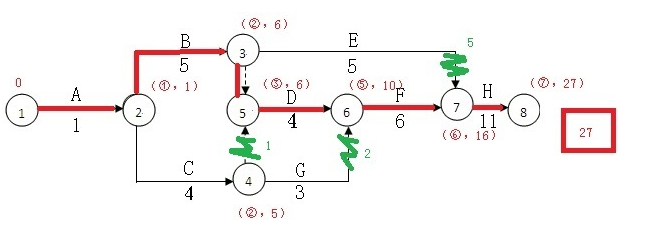

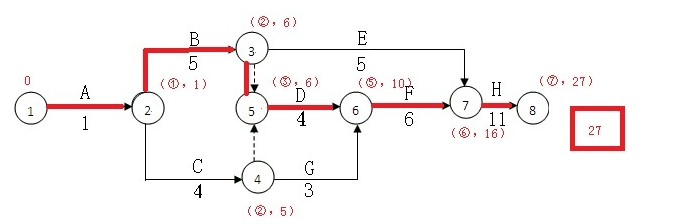

通过各节点的标号,可以求出最后一个节点的最早开始时间,也就是该网络计划的计划总工期。然后从最终节点开始沿标号寻找关键线路。每到一个标号,寻找其源节点,将其连线就是关键线路。

接着就可以计算各工作的自由时差。关键线路上的工作自由时差是不需要计算的,他们的自由时差是0.剩下的工作的自由时差怎么计算呢?每项工作的自由时差=其终节点的标号-(其始节点的标号+该工作持续时间)。例如E工作其终节点的标号为16,其始节点标号为6,工作持续时间为5,那么其自由时差=16-(6+5)=5.依此规则计算各工作的自由时差。并附波浪线。

现在只剩下工作的总时差没有计算。工作的总时差=其紧后线路上自由时差之和的最小值+其自由时差。(双代号时标网络通用)例如C工作,其自由时差为1,其后有两条工作线路:DFH/GFH.在DFH上,自由时差之和(波浪线之和)=0;在GFH上,自由时差之和=2.所以C工作的总时差=1+0=1.
依次计算剩余工作的总时差。
到这里,整个网络计划的所有参数均计算完毕。
对于任一个网络计划均可以按此步骤计算,网络计划是实务可能必考的内容,想通过一级建造师考试,必须熟练掌握网络计划,而其中双代号网络计划和双代号时标网络计划因为跟实际联系紧密,可考点又多,所以是出题人的最爱。





![[em2_01]](https://live.cdeledu.com/web/images/emoji/01.png)
![[em2_02]](https://live.cdeledu.com/web/images/emoji/02.png)
![[em2_03]](https://live.cdeledu.com/web/images/emoji/03.png)
![[em2_04]](https://live.cdeledu.com/web/images/emoji/04.png)
![[em2_05]](https://live.cdeledu.com/web/images/emoji/05.png)
![[em2_06]](https://live.cdeledu.com/web/images/emoji/06.png)
![[em2_07]](https://live.cdeledu.com/web/images/emoji/07.png)
![[em2_08]](https://live.cdeledu.com/web/images/emoji/08.png)
![[em2_09]](https://live.cdeledu.com/web/images/emoji/09.png)
![[em2_10]](https://live.cdeledu.com/web/images/emoji/10.png)
![[em2_11]](https://live.cdeledu.com/web/images/emoji/11.png)
![[em2_12]](https://live.cdeledu.com/web/images/emoji/12.png)
![[em2_13]](https://live.cdeledu.com/web/images/emoji/13.png)
![[em2_14]](https://live.cdeledu.com/web/images/emoji/14.png)
![[em2_15]](https://live.cdeledu.com/web/images/emoji/15.png)
![[em2_16]](https://live.cdeledu.com/web/images/emoji/16.png)
![[em2_17]](https://live.cdeledu.com/web/images/emoji/17.png)
![[em2_18]](https://live.cdeledu.com/web/images/emoji/18.png)
![[em2_19]](https://live.cdeledu.com/web/images/emoji/19.png)
![[em2_20]](https://live.cdeledu.com/web/images/emoji/20.png)






扫一扫立即下载
扫码添加老师
