    二建《公路实务》易见问题:安装顺序

    2020-06-18 17:50 来源:建设工程教育网
    打印
    字体:

      2020年度二级建造师执业资格考试(统考卷)时间定于2020年10月31日、11月1日。二级建造师考试时间确定,考试倒计时开启,大家学得怎么样了?为了帮助二建考生更好地进行复习,建设工程教育网整理了二级建造师《公路工程管理与实务》易见问题,供大家复习参考,希望能够对大家有所帮助。

    二级建造师易见问题学习

      知识点:安装顺序

      背景资料:
      某施工单位承包了跨湖区某大桥的滩地引桥施工,该引桥全长2420m,共44孔,每孔跨径55m.上部结构为预应力混凝土连续箱梁,桥跨布置为四跨一联,采用MSS55下行式移动模架施工,每联首跨施工长度为55m+8m,第2、3跨施工长度为55m,末跨施工长度为47m.

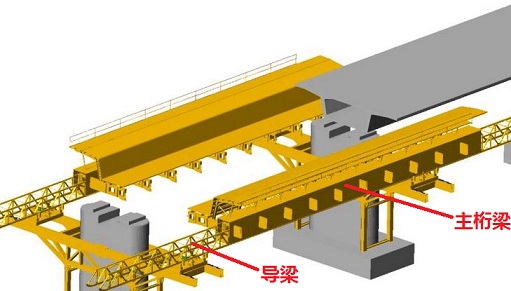

      事件一:移动模架两主梁通过牛腿支承托架支撑在桥墩墩柱或承台上,模板系统由两主梁支承(如图4-1、图4-2所示)首跨施工主要工序为:(1)移动模架安装就位、调试及预压;(2)工序D;(3)底模及支座安装;(4)预拱度设置与模板调整;(5)绑扎底板及腹板钢筋;(6)预应力系统安装;(7)内模就位;(8)顶板钢筋绑扎;(9)工序E;(10)混凝土养护、内模脱模;(11)施加预应力;(12)工序F;(13)落模拆底模;(14)模架纵移。
      首跨施工完成后,开始移动模架,移动程序包括:(1)主梁(横梁)横向内移;(2)主梁(横梁)横向外移;(3)主梁(导梁)纵移过孔;(4)主梁(横梁)及模板系统就位;(5)解拆模板、降下主梁。
      事件二:模板安装完毕后,施工单位在浇筑混凝土前,对其平面位置及尺寸、节点联系及纵横向稳定性进行了检查。
      事件三:箱梁混凝土设计抗压强度为50MPa,施工过程中按规范与试验规程要求对混凝土取样制作边长为150mm的立方体标准试件进行强度评定,试件以同龄期者三块为一组,并以同等条件制作和养护,经试验测定,第一组三块试件强度分别为50.5MPa、51.5MPa、61.2MPa,第二组三块试件强度分别为50.5MPa、54.7MPa、57.1MPa,第三组三块试件强度分别为50.1MPa、59.3MPa、68.7MPa.
      事件四:上部结构箱梁移动模架法施工中,施工单位采取了如下做法:
      (1)移动模架作业平台临边护栏用钢管制作,并能承受1000N的可变荷载,上横杆高度为1.2m;
      (2)模架在移动过孔时的抗倾覆系数不得小于1.5;
      (3)箱梁混凝土抗压强度评定试件采取现场同条件养护;
      (4)控制箱梁预应力张拉的混凝土试件采取标准养护。
      事件五:根据交通运输部《公路桥梁和隧道工程施工安全风险评估指南(试行)》要求,施工单位对该桥梁施工进行了总体风险评估,总体风险评估为Ⅲ级,施工过程中对大桥施工安全风险评估实行动态管理。
      问题:1.写出图4-1、图4-2中构件A.B.C的名称。
      2.事件一中,写出箱梁施工的主要工序D.E.F的名称。写出首跨施工完成后模架移动的正确顺序(用编号表示)
      3.事件二中,对安装完毕的模板还应进行哪些检查?
      4.分别计算或评定事件三中三组试件的混凝土强度测定值。
      5.逐条判断事件四中施工单位做法是否正确,并改正错误的做法。
      6.事件五中,是否需要对移动模架箱梁施工进行专项风险评估?为进行安全风险评估动态管理,当哪些因素发生重大变化时,需要重新进行风险评估?
      [参考答案]
      1.A是主梁(或主桁梁)B是导梁(或鼻梁)C是牛腿支承托架(或牛腿横梁)
      2.工序D是侧模安装就位,E是箱梁混凝土浇筑,F是预应力管道压浆及封锚。
      模架移动的正确顺序为:(5)(2)(3)(1)(4)
      3.还应检查顶部标高(或:顶部高程)预拱度。
      4.第一组试件强度测定值为:51.5MPa,第二组试件强度测定值为:(50.5+54.7+57.1)/3=54.1MPa,第三组试件数据无效,不能用于强度测定。
      5.(1)正确;(2)正确;
      (3)错误,更正为“箱梁混凝土抗压强度评定试件应采取试验室标准养护”;
      (4)错误,更正为“控制箱梁预应力张拉的混凝土试件应采取现场同条件养护”。
      6.需要进行专项风险评估。当工程设计方案、施工方案、工程地质、水文地质、施工队伍等发生重大变化时,应重新进行风险评估。

      提问内容:

      不是先按底模再按侧模吗?

      老师回复:

      本案例题题干中给出的是“移动模架”施工,其实模板系统跟主梁是在一块的,可以参看下图,所以主梁就位后其实侧模也就位了,侧模就位调试好后进行底模的安装调试。当然也有可能移动模架的形式不同,其安装顺序也会不同,遇到这样的题,主要的做题思路是查漏补缺,比如本案例题中,有底模的安装,有内模的安装,少的就是侧模,所以D工作是侧模的安装。

    安装顺序

      对于搭设满堂支架的形式浇筑混凝土梁的话,一般是先安装底模、再进行侧模的安装,底模和侧模安装好后进行底板和腹板钢筋的绑扎,内模安装后进行底板钢筋的绑扎。

    推荐阅读:

    二级建造师备考学习工具,这些你都Get了吗?

    2020二建考试倒计时开启,如何稳稳取证?撸起袖子加油干!

    • 公开课
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题库
    正保刷题宝

    · 天天练

    · 历年金题

    · 全国联考

    免费 扫码免费做题
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
