1、背景资料:
某二级公路的一座1×20m简支梁桥施工,施工单位按合同工期编制了如下网络计划,并经监理工程师批准后按该计划实施。经工程量计算并结合定额分析,预制梁的吊装施工需吊机10个台班。项目部计划每天人工和机械均安排一个班次。吊机为施工单位自有机械,原价70万元,运杂费3万元。折旧按6年进行平均折旧,维修费按折旧费的40%计算。由于天气等原因,该机械的年有效工作时间为200个工作台班计算。每个台班的安装辅助费为30元。每台班柴油用量为200kg,人工数为3个。柴油单价为7.44元/kg,人工按106.28元/工日计,养路费及车船使用税按每台班2.29元计。
施工中,由于钻机设备故障,导致1号桥台桩基施工停工12天,经施工单位采取加快进度的施工组织措施后,最终在合同要求时间内完成了施工任务。

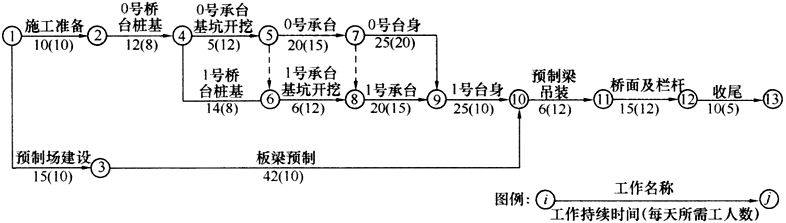

1 、根据网络图计算该工程的总工期,并找出关键线路。
【正确答案】 总工期:10+12+5+20+25+25+6+15+10=128天。
关键线路:①→②→④→⑤→⑦→⑨→⑩→?→?→?。
2 、假设每项工作均按最早可能开始时间正常安排施工,根据背景中的网络图计算在开工后第45天所需的工人数量。
【正确答案】 在开工后第45天施工的项目有0号承台和桥梁预制,所以需要工人数量为:15+10=25人。
3 、若按计划时间完成梁的吊装,每天应至少安排几台吊机?
【正确答案】 因为预制梁的吊装施工需吊机10个台班,并且是6天完成,每天项目部安排一个班次施工,所以需要安排的吊机数为:10÷6=1.67,取2台。
4 、计算本项目中吊机的预算总费用。
【正确答案】 (1)不变费用
①折旧费
设备原价=70+3=73万元
折旧费=73÷6×10000=121700元
②维修费
维修费按折旧费的40%计算=121700×40%=48680元
③安装辅助费
每个台班的安装辅助费取30元
④每工作台班的不变费用
(121700+48680)÷200+30=881.90元
(2)可变费用
①油燃料费
每台班柴油用量×油料单位=200×7.44=1488元
②人工费
每台班人工数×人工单价=106.28×3=318.84元
③养路费及车船使用税2.29元
则可变费用=1488+318.84+2.29=1809.13元
(3)台班单价
每台班的单价费用为:881.90+1809.13=2691.03元
(4)吊机的预算总费用为:2691.03×10=26910.3元
5 、分析钻机故障所造成的工期延长天数,提出为加快进度可采取的施工措施。
【正确答案】 造成工期延长2天。可采取的措施有:①增加工作面,组织更多的施工队伍;②增加每天的施工时间(多班制或加班);③增加关键工作的资源投入(劳动力、设备等)
提问内容:
6至8这项工作,是否需要4至 5,4至 6两项工作都完成以后才能开始。
老师回复:
是的,根据给出的网络图可以看出,1号承台基坑开挖的紧前工作是0号承台基坑开挖和1号桥台桩基,所以0号承台基坑开挖(④至⑤)和1号桥台桩基(④至⑥)均完成后1号承台基坑开挖(⑥至⑧)才能开始。
希望我的解答能够帮助到您,祝学习愉快,加油!
