    2015年造价工程师案例分析试题

    2015-12-08 18:46 来源:建设工程教育网整理
    打印
    字体:

      【独家】2015年造价工程师《建设工程造价案例分析》答案及解析由老师整理而成,部分网站未经许可擅自转载、抄袭,造成内容有所缺失或错误,请大家以建设工程教育公布的为准!

    2015年造价工程师《建设工程造价案例分析》试题及答案(案例一)

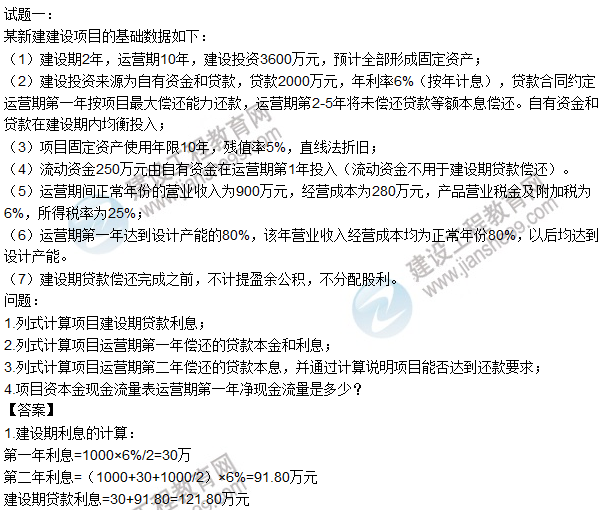

    试题二:
    某承包人在一多层厂房工程施工中,拟定了三个可供选择的施工方案,专家组为此进行技术经济分析。对各方案的技术经济指标打分见表2.1,并一致认为各经济指标重要程度为:F1相对于F2很重要,F1相对于F3较重要,F2和F4同等重要,F3和F5同等重要。
    2015年造价工程师《造价案例分析》试题及答案(案例二)
    3.已知A、B、C三个施工方案的成本指数分别为0.3439、0.3167、0.3394,采用价值指数法选择最佳施工方案。
    【答案】
    A方案价值指数=0.3333/0.3439=0.9692
    B方案价值指数=0.3397/0.3167=1.0726
    C方案价值指数=0.3270/0.3394=0.9635
    因为B方案价值指数最大,所以选B方案。
    2015年造价工程师《造价案例分析》试题及答案(案例二)

    2015年造价工程师《造价案例分析》试题及答案(案例三)

    事件5:咨询企业负责人认为最高投标限价不用保密,因此接受了某拟投标人委托,为其提供报价咨询;
    事件6:为控制投标报价水平,咨询企业和业主商定,以代表省内先进水平的A施工企业定额为依据,编制最高投标限价。
    问题:
    1.针对事件1,指出①~④内容是否妥当,说明理由;
    2.针对事件2-6,分别指出相关行为、观点是否妥当,说明理由。
    2015年造价工程师《建设工程造价案例分析》试题及答案(案例四)
    施工过程中发生了如下事件:
    事件1:主体结构作业20天后,遇到持续两天的特大暴风雨,造成工地堆放的承包人部分周转材料损失费用2000元;特大暴风雨结束后,承包人安排该作业队中20人修复倒塌的模板及支撑,30人进行工程修复和场地清理,其他人在现场停工待命,修复和清理工作持续了1天时间。施工机械A、B持续窝工闲置3个台班(台班费分别为:1200元/台班、900元/台班)。
    事件2:设备基础与管沟完成后,专业分包人对其进行技术复核,发现有部分基础尺寸和地脚螺栓预留孔洞位置偏差过大。经沟通,承包人安排10名工人用了6天时间进行返工处理,发生人材机费用1260元,使设备基础与管沟工作持续时间增加6天;
    事件3:设备与管线安装作业中,因发包人采购成套生产设备的配套附件不全,专业分包人自行决定采购补全,发生采购费用3500元,并造成作业班组整体停工3天,因受干扰降效增加作业用工60个工日,施工机械C闲置3个台班(台班费:1600元/台班),设备与管线安装工作持续时间增加3天;
    事件4:为抢工期,经监理工程师同意,承包人将试运行部分工作提前安排,和设备与管线安装搭接作业5天,因搭接作业相互干扰降效使费用增加10000元。
    其余各项工作的持续时间和费用没有发生变化。
    上述事件后,承包人均在合同规定的时间内向发包人提出索赔,并提交了相关索赔资料。
    试题五:(20分)
    某工程项目发包人与承包人签订了施工合同,工期4个月,工程内容包括A、B两项分项工程,综合单价分别为360.00元/m³、220.00元/m³;管理费和利润为人材机费用之和的16%;规费和税金为人材机费用、管理费和利润之和的10%,各分项工程每月计划和实际完成工程量及单价措施项目费用见表5.1。
    表5.1 分项工程工程量及单价措施项目费用数据表



    工程量和费用名称
    月份
    合计
    1
    2
    3
    4

    A分项工程
    (m³)
    计划工程量
    200
    300
    300
    200
    1000
    实际工程量
    200
    320
    360
    300
    1180
    B分项工程
    (m³)
    计划工程量
    180
    200
    200
    120
    700
    实际工程量
    180
    210
    220
    90
    700
    单价措施项目费用(万元)
    2
    2
    2
    1
    7



    总价措施项目费用6万元(其中安全文明施工费3.6万元);暂列金额15万元。
    2015年造价工程师《建设工程造价案例分析》试题及答案(案例五)
    2015年造价工程师造价案例分析试题解析
    2015年造价工程师《造价案例分析》试题及答案(案例五)
    2015年造价工程师《造价案例分析》试题及答案(案例五)
    问题:
    1根据工程图纸及技术参数,按《房屋建筑与装饰工程工程量计算规范》(GB50854-2013)的计算规则,在答题卡表6.1.1“工程量计算表”中,列式计算现浇混凝土基础垫层、现浇混凝土独立基础(-0.3米以下部分),现浇混凝土基础梁、现浇构件钢筋、现浇混凝土模板五项分部分项工程的工程量,根据已有类似项目结算资料测算,各钢筋混凝土基础钢筋参考含量分别为:独立基础80kg/m³,基础梁100kg/m³。(基础梁施工是在基础回填土回填至-1.00米时再进行基础梁施工)
    责任编辑:lala
    • 公开课
    • 辅导课程
    • 免费直播
    新人有礼:体验课+免费资料+专享优惠
    精品题
    上千道典型习题
    仿真密卷 3
    仿真历年考点题
    专业题目解析
    单科¥89元起
    查看详情
    正保刷题宝

    · AI智能组卷

    · 海量试题

    · VIP解锁全部

    限时免费体验
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
