建设工程造价管理科目要学习的东西很多,不但要了解相关法律法规,还要掌握一些项目管理,筹资方式的知识,因此在听完课以后还要通过一些模拟题巩固,看看下面这道题能不能做对吧!
一、单选题

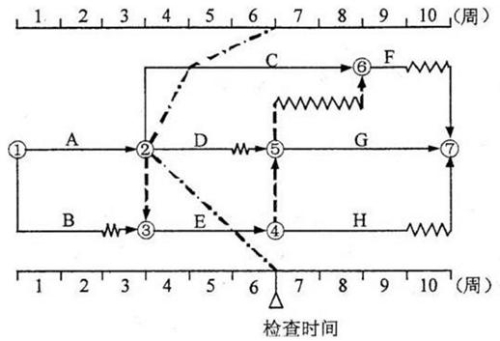

1、某工程双代号时标网络计划如下图所示,根据第6周末实际进度检查结果绘制的前锋线如点划线所示。通过比较可以看出( )。

A.C工作实际进度拖后2周,影响工期2周
B.D工作实际进度超前2周,不影响工期
C.D工作实际进度拖后3周,影响工期2周
D.E工作实际进度拖后1周,不影响工期
正确答案:C
答案解析:本题考查的是网络计划执行中的控制。C工作实际进度拖后2周,其总时差为1周,所以影响工期1周。D工作实际进度拖后3周,其总时差为1周,所以影响总工期2周。E工作实际进度拖后1周,其总时差为0,影响总工期1周。参见教材P138。
学员讨论(0)





![[em2_01]](https://live.cdeledu.com/web/images/emoji/01.png)
![[em2_02]](https://live.cdeledu.com/web/images/emoji/02.png)
![[em2_03]](https://live.cdeledu.com/web/images/emoji/03.png)
![[em2_04]](https://live.cdeledu.com/web/images/emoji/04.png)
![[em2_05]](https://live.cdeledu.com/web/images/emoji/05.png)
![[em2_06]](https://live.cdeledu.com/web/images/emoji/06.png)
![[em2_07]](https://live.cdeledu.com/web/images/emoji/07.png)
![[em2_08]](https://live.cdeledu.com/web/images/emoji/08.png)
![[em2_09]](https://live.cdeledu.com/web/images/emoji/09.png)
![[em2_10]](https://live.cdeledu.com/web/images/emoji/10.png)
![[em2_11]](https://live.cdeledu.com/web/images/emoji/11.png)
![[em2_12]](https://live.cdeledu.com/web/images/emoji/12.png)
![[em2_13]](https://live.cdeledu.com/web/images/emoji/13.png)
![[em2_14]](https://live.cdeledu.com/web/images/emoji/14.png)
![[em2_15]](https://live.cdeledu.com/web/images/emoji/15.png)
![[em2_16]](https://live.cdeledu.com/web/images/emoji/16.png)
![[em2_17]](https://live.cdeledu.com/web/images/emoji/17.png)
![[em2_18]](https://live.cdeledu.com/web/images/emoji/18.png)
![[em2_19]](https://live.cdeledu.com/web/images/emoji/19.png)
![[em2_20]](https://live.cdeledu.com/web/images/emoji/20.png)






扫一扫立即下载
扫码添加老师
