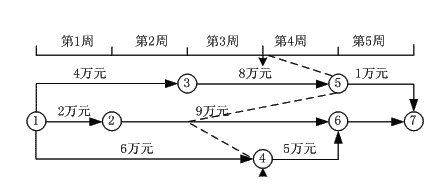

某工程有A至H共8项工作,计划5周完成,时标网络图如图所示。各工作的计划投资已标注在箭线上,如A工作计划投资4万元,黑三角符号所在的虚线为实际进度前锋线。则采用时标网络图法进行偏差分析的分析结果中,正确的有( )。

A.第1周拟完工作计划投资累计12万元
B.第3周拟完工作计划投资5万元
C.第3周末,拟完工作计划投资累计22万元
D.第3周末,已完工作计划投资累计23万元
E.第3周末,已完工作计划投资累计22万元
【答案】CD
【建设工程教育网老师权威解析】:本题考核采用时标网络图法如何分析投资偏差。实际进度前锋线左面为已完工作,时标点对应拟完工作。
第1周拟完计划投资=2+2+2=6万元
第3周拟完计划投资=4+3+2=9万元
第3周末拟完计划投资=4+4+2+6+6=22万元
第3周末已完计划投资=4+8+2+3+6=23万元
参见教材P318-319。
答案及解析由网校老师整理而成,据学员反映部分网站未经许可擅自转载,且出现内容错误,请大家以本网为准。
推荐:






![[em2_01]](https://live.cdeledu.com/web/images/emoji/01.png)
![[em2_02]](https://live.cdeledu.com/web/images/emoji/02.png)
![[em2_03]](https://live.cdeledu.com/web/images/emoji/03.png)
![[em2_04]](https://live.cdeledu.com/web/images/emoji/04.png)
![[em2_05]](https://live.cdeledu.com/web/images/emoji/05.png)
![[em2_06]](https://live.cdeledu.com/web/images/emoji/06.png)
![[em2_07]](https://live.cdeledu.com/web/images/emoji/07.png)
![[em2_08]](https://live.cdeledu.com/web/images/emoji/08.png)
![[em2_09]](https://live.cdeledu.com/web/images/emoji/09.png)
![[em2_10]](https://live.cdeledu.com/web/images/emoji/10.png)
![[em2_11]](https://live.cdeledu.com/web/images/emoji/11.png)
![[em2_12]](https://live.cdeledu.com/web/images/emoji/12.png)
![[em2_13]](https://live.cdeledu.com/web/images/emoji/13.png)
![[em2_14]](https://live.cdeledu.com/web/images/emoji/14.png)
![[em2_15]](https://live.cdeledu.com/web/images/emoji/15.png)
![[em2_16]](https://live.cdeledu.com/web/images/emoji/16.png)
![[em2_17]](https://live.cdeledu.com/web/images/emoji/17.png)
![[em2_18]](https://live.cdeledu.com/web/images/emoji/18.png)
![[em2_19]](https://live.cdeledu.com/web/images/emoji/19.png)
![[em2_20]](https://live.cdeledu.com/web/images/emoji/20.png)






扫一扫立即下载
扫码添加老师
