    2017年造价师工程计价知识点:工人工作时间分类

    2017-04-27 10:45 来源:建设工程教育网
    打印
    字体:

    2017年造价工程师备考已经开始,有哪些知识点你必须会的?建设工程教育网为广大考生做了《工程计价》考点的细致总结,快来学习吧~

    造价工程师造价管理必会考点:注册

    造价工程师造价管理必会考点:注册

    立即购课>>

      工人的工作时间,分类种类多,易混淆的地方也不少,把握好此部分,才能更好理解后面确定人工定额消耗量的基本方法。

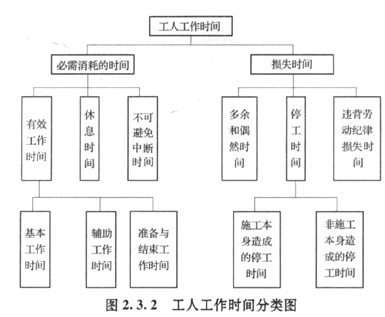

    2017年造价师工程计价知识点:工人工作时间分类

    必需消耗的时间:工人在正常施工条件下,完成一定产品所消耗的时间,是制定定额的主要依据
    (定额时间)
    有效工作时间:与产品生产直接有关的时间消耗 基本工作时间:工人完成能生产一定产品的施工工艺过程所消耗的时间,改变材料外形、性质。其长短和工作量大小成正比;混凝土制品养护干燥、预制构件安装组合
    辅助工作时间:为保证基本工作顺利完成所消耗的时间,其长短与工作量大小有关,一般是手工的,如果机手并动,不再计算此项
    准备与结束工作时间:可分为班内的准备与结束工作时间和任务的准备与结束工作时间。其时间长短往往与工作内容有关。熟悉图纸、准备相应工具、事后清理现场
    休息时间:工人为了恢复体力所必需的短暂休息和生理需要的时间消耗 时间长短与劳动条件、劳动强度有关
    不可避免中断时间:由于施工工艺特点引起的工作中断所必需的时间 举例:安装工等待起重机吊预制构件的时间

    损失时间:与产品生产无关,而和施工组织和技术上的缺点有关,与工人的个人过失或某些偶然因素有关的时间消耗 停工时间:工作班内停止工作造成的时间损失 施工本身造成的停工时间:由于施工组织不善、材料供应不及时、工作面准备工作做得不好、工作地点组织不良等。定额不考虑
    非施工本身造成的停工时间:由于水源、电源中断引起的停工时间,在定额中应给予合理的考虑。定额给予合理的考虑
    违背劳动纪律损失时间 迟到、早退、擅自离岗、办私事、聊天。需考虑个别工人违背劳动纪律影响他人的时间损失
    多余工作时间:工人进行任务以外的工作而又不能增加产品数量的工作时间,一般由于人为差错引起,不应计入定额时间中
    偶然工作时间:工人进行任务以外的工作,但能够获得一定产品的工作时间,拟定定额时要适当考虑它的影响。如抹灰工不得不补上偶然遗漏的墙洞

      【试题】下列机械工作时间中,属于有效工作时间的是()。

      A.筑路机在工作区末端的调头时间

      B.体积达标而未达到载重吨位的货物汽车运输时间

      C.机械在工作地点之间的转移时间

      D.装车数量不足而在低负荷下工作的时间

      【答案】B

      【解析】本题考查的是工作时间分类。选项A属于不可避免的无负荷工作时间;选项C属于不可避免的中断工作时间;选项D属于损失的工作时间。参见教材P52。

    本文是建设工程教育网原创文章,转载请注明来自建设工程教育网。
    我要纠错】 责任编辑:high
    • 公开课
    • 辅导课程
    • 免费直播
    新人有礼:体验课+免费资料+专享优惠
    精品题
    上千道典型习题
    仿真密卷 3
    仿真历年考点题
    专业题目解析
    单科¥89元起
    查看详情
    正保刷题宝

    · AI智能组卷

    · 海量试题

    · VIP解锁全部

    限时免费体验
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
