《市政公用工程管理与实务》案例分析解析4_二级建造师试题
2019年二级建造师考试已近在眼前,各位考生觉得自己复习的如何呢?是不是也有许多考生希望做一下历年试题呢?对于二级建造师考试来说,实务这一科目是相对比较难的一科,考验考生的综合能力,今天建设工程教育网就为大家提供了《市政公用工程管理与实务》案例分析试题解析,希望对大家有所帮助!
2019年二级建造师 考前抢分大作战
背景资料

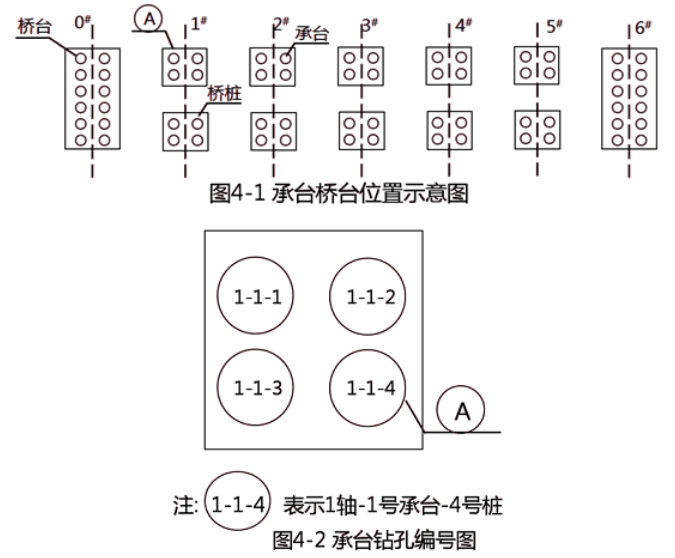

某公司项目部施工的桥梁基础工程,灌注桩混凝土强度为C25,直径1200mm,桩长18m,承台、桥台的位置如图4-1所示,承台的桩位编号如图4-2所示。

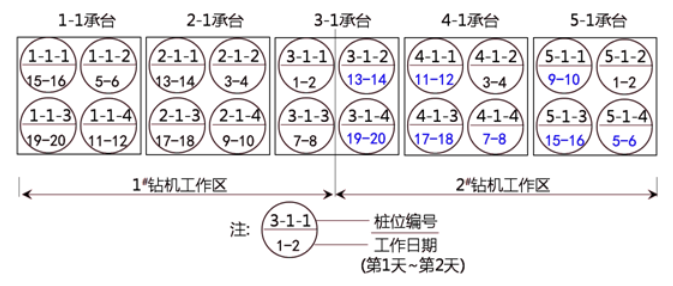

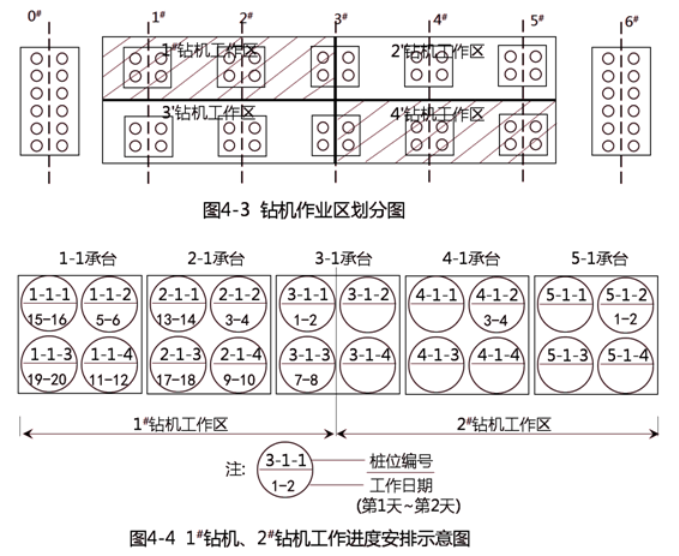

事件一:项目部依据工程地质条件,安排4台反循环钻机同时作业,钻机工作效率(1根桩/2d)。在前12天,完成了桥台的24根桩,后20天要完成10个承台的40根桩。承台施工前项目部对4台钻机作业划分了区域,见图4-3,并提出了要求:①每台钻机完成10根桩;②一座承台只能安排1台钻机作业;③同一承台两桩施工间隙时间为2天。1#钻机工作进度安排及2#钻机部分工作进度安排如图4-4所示。
事件二:项目部对已加工好的钢筋笼做了相应标识,并且设置了桩顶定位吊环连接筋,钻机成孔、清孔后,监理工程师验收合格,立刻组织吊车吊放钢筋笼和导管,导管底部距孔底0.5m。
事件三:经计算,编号为3-1-1的钻孔灌注桩混凝土用量为Am3,商品混凝土到达现场后施工人员通过在导管内安放隔水球,导管顶部放置储灰斗等措施灌注了首罐混凝土,经测量导管埋入混凝土的深度为2m。
问题:
1.事件一中补全2#钻机工作区作业计划,用图4-4的形式表示。
『参考答案』
此题要注意三号承台的时间,不能取5-6和9-10。
2.钢筋笼标识应有哪些内容?
『参考答案』
桩位编号,检验合格的标识盘。

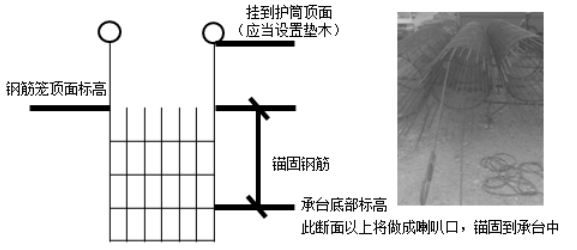

3.事件二中吊放钢筋笼入孔时桩顶高度定位连接筋长度如何确定,用计算公式(文字)表示。
『参考答案』
定位钢筋长度=护筒顶标高-钢筋笼顶标高+锚固焊缝的长度。
4.按照灌注桩施工技术要求,事件三中A值和首罐混凝土最小用量各为多少?
『参考答案』
A=π1.22(0.5+18)/4=21.91m3
V≥πD2(H1+H2)/4+πd2h1/4,
其中,D为桩孔直径,取1.2m;H1为桩孔底至导管底端间距,取0.5m;
H2为导管初次埋置深度,取2.0m;d为导管内径,取0.2~0.3m中小值,即0.2m;
h1为桩孔内混凝土达到埋置深度H2时,导管内混凝土柱平衡导管外(泥浆)压力所需高度,即h1=ρ1Hw/ρ2;
其中,ρ1为泥浆密度,取1.1g/cm3;ρ2为灌注混凝土密度,取2.4g/cm3;
Hw为孔内泥浆高度,即=L-(H1+H2),为15.5m;
综上,h1=7.10m,经过计算,Vmin=3.05m3
5.混凝土灌注前项目部质检员对到达现场商品混凝土应做哪些工作?
『参考答案』
灌注前质检员应做混凝土坍落度试验,制作试件(块)。
以上就是为大家分享的二级建造师《市政公用工程管理与实务》案例分析试题,希望对各位有所帮助。关于2019年二级建造师考试的更多信息请关注建设工程教育网。
相关推荐:
报考指南
大纲 / 教材
2024大纲/教材已发布
报 名 时 间
2月19日起
准考证打印
考前10天至一周内
考 试 时 间
2024年6月1-2日
考 试 成 绩
考后2-3个月陆续公布
合格证领取
查分后2-3个月陆续发布
阅读排行
关注更多
立即扫码添加学习顾问
报考指导
考情速递
备考计划
帮你选课
