给水管道安装施工工艺标准(一)

2010-09-10 11:44  来源于网络  【  【打印】【我要纠错】

  依据标准

  《建筑工程施工质量验收统一标准》GB50300-2001

  《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002

  1、范围

  本工艺标准适用于民用和一般工业建筑的给水管道(包括给水铸铁管和镀锌碳素钢管的冷热水管)安装工程。

  2、施工准备

  2.1材料要求

  2.1.1铸铁给水管及管件的规格应符合设计压力要求,管壁薄厚均匀,内外光滑整洁,不得有砂眼、裂纹、毛刺和疙瘩;承插口的内外径及管件应造型规矩,管内外表面的防腐涂层应整洁均匀,附着牢固。管材及管件均应有出厂合格证。

  2.1.2镀锌碳素钢管及管件的规格种类应符合设计要求,管壁内外镀锌均匀,无锈蚀、无飞刺。管件无偏扣、乱扣,丝扣不全或角度不准等现象。管材及管件均应有出厂合格证。

  2.1.3水表的规格应符合设计要求及自来水公司确认,热水系统选用符合温度要求的热水表。表壳铸造规矩,无砂眼、裂纹,表玻璃盖无损坏,沿封完整,有出厂合格证。

  2.1.4阀门的规格型号应符合设计要求,热水系统阀门符合温度要求。阀体铸造规矩,表面光洁,无裂纹、开关灵活,关闭严密,填料密封完好无渗漏,手轮完整无损坏,有出厂合格证。

  2.2主要机具:

  2.2.1机械:套丝机、砂轮锯、台钻、电锤、手电钻、电焊机、电动试压泵等。

  2.2.2工具:套丝板、管钳、压力钳、手锯、手锤、活扳手、链钳、煨弯器、手压泵、捻凿、大锤、断管器等。

  2.2.3其它:水平尺、线坠、钢卷尺、小线、压力表等。

  2.3作业条件:

  2.3.1地下管道铺设必须在房心土回填夯实或挖到管底标高,沿管线铺设位置清理干净,管道穿墙处已留管洞或安装套管,其洞口尺寸和套管规格符合要求,坐标、标高正确。

  2.3.2暗装管道应在地沟未盖沟盖或吊顶未封闭前进行安装,其型钢支架均应安装完毕并符合要求。

  2.3.3明装托、吊干管安装必须在安装层的结构顶板完成后进行。沿管线安装位置的模板及杂物清理干净,托吊卡件均已安装牢固,位置正确。

  2.3.4立管安装应在主体结构完成后进行。高层建筑在主体结构达到安装条件后,适当插入进行。每层均应有明确的标高线,暗装竖井管道,应把竖井内的模板及杂物清除干净,并有防坠落措施。

  2.3.5支管安装应在墙体砌筑完毕,墙面未装修前进行(包括暗装支管)。

  3、操作工艺

  3.1工艺流程:

  安装准备→预制加工→干管安装→立管安装→支管安装→管道试压→管道防腐和保温→管道冲洗

  3.2安装准备:认真熟悉图纸,根据施工方案决定的施工方法和技术交底的具体措施做好准备工作。参看有关专业设备图和装修建筑图,核对各种管道的坐标、标高是否有交叉,管道排列所用空间是否合理。有问题及时与设计和有关人员研究解决,办好变更洽商记录。

  3.3预制加工:按设计图纸画出管道分路、管径、变径、预留管口,阀门位置等施工草图,在实际安装的结构位置做上标记,按标记分段量出实际安装的准确尺寸,记录在施工草图上,然后按草图测得的尺寸预制加工(断管、套丝、上零件、调直、校对,按管段分组编号(工艺详见《SGBZ-0501暖卫管道安装施工工艺标准》)。

  3.4干管安装:

  3.4.1给水铸铁管道安装:

  3.4.1.1在干管安装前清扫管膛,将承口内侧插口外侧端头的沥青除掉,承口朝来水方向顺序排列,联接的对口间隙应不小于3mm.找平找直后,将管道固定。管道拐弯和始端处应支撑顶牢,防止捻口时轴向移动,所有管口随时封堵好。

  3.4.1.2捻麻时先清除承口内的污物,将油麻绳拧成麻花状,用麻钎捻入承口内,一般捻两圈以上,约为承口深度的三分之一,使承口周围间隙保持均匀,将油麻捻实后进行捻灰,水泥用325号以上加水拌匀(水灰比为1∶9),用捻凿将灰填入承口,随填随捣,填满后用手锤打实,直至将承口打满,灰口表面有光泽。承口捻完后应进行养护,用湿土覆盖或用麻绳等物缠住接口,定时浇水养护,一般养护2至5天。冬季应采取防冻措施。

  3.4.1.3采用青铅接口的给水铸铁管在承口油麻打实后,用定型卡箍或包有胶泥的麻绳紧贴承口,缝隙用胶泥抹严,用化铅锅加热铅锭至500℃左右(液面呈紫红颜色),水平管灌铅口位于上方,将熔铅缓慢灌入承口内,使空气排出。对于大管径管道灌铅速度可适当加快,防止熔铅中途凝固。每个铅口应一次灌满,凝固后立即拆除卡箍或泥模,用捻凿将铅口打实(铅接口也可采用捻铅条的方式)。

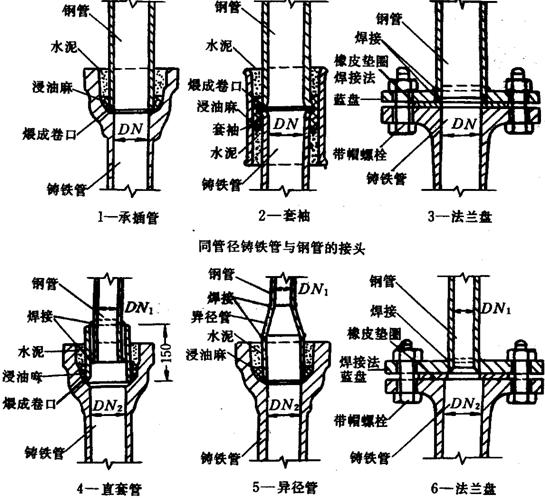

  3.4.1.4给水铸铁管与镀锌钢管连接时应按图3.4.1.4的几种方式安装。

  图3.4.1.4

  附件下载:给水管道安装施工工艺标准

收藏分享:论坛
分享到:
相关新闻
  • 特色班
    4大班次+2-3套全真模拟题
    提升学习效果
  • 精品班
    4大班次+2-3套全真模拟题+1套预测试题
  • 实验班
    3套全真模拟题+2套预测试题+考前冲关宝典
  • 定制班
    3套模拟题+3套预测题+考前冲关宝典+考前重点
  • 移动班
    以知识点为单元授课练习,
    强化重点、难点、考点
版权声明

  1、凡本网注明“来源:建设工程教育网”的所有作品,版权均属建设工程教育网所有,未经本网授权不得转载、链接、转贴或以其他方式使用;已经本网授权的,应在授权范围内使用,且必须注明“来源:建设工程教育网”。违反上述声明者,本网将追究其法律责任。
  2、本网部分资料为网上搜集转载,均尽力标明作者和出处。对于本网刊载作品涉及版权等问题的,请作者与本网站联系,本网站核实确认后会尽快予以处理。
  本网转载之作品,并不意味着认同该作品的观点或真实性。如其他媒体、网站或个人转载使用,请与著作权人联系,并自负法律责任。
  3、本网站欢迎积极投稿。
