【老师解析】2014年一级建造师机电管理试题及答案(案例五)

2015-07-22 09:26   来源:建设工程教育网 字体: 打印 收藏

2014一级建造师《机电实务》试题及答案案例五,更多试题及答案在网页下方

  ---------------------------------------------------------------

  试题word版:2014年一级建造师《机电工程管理与实务》试题及答案解析

  ---------------------------------------------------------------

背景资料:

为响应国家“节能减排”、“上大改小”的环保要求,某水泥厂把原有的一条日生产1000吨的湿法生产线,在部分设备不变动的基础上,改成日产1000吨的干法生产线,同时将前几年因资金困难中途停建的一条日产4000吨干法生产线恢复建设;另外征用土地,再独立建设一条日产8000吨干法生产线。建设单位实施三项工程各自独立核算,分别管理,以PC承包形式分别招投标。最终ABC公司分别承担了三种不同类型的工程,C公司还同时承担了全厂110KV变电工程。工程以固定综合单价计算,工程量按实调整,并明确施工场地、施工道路、100吨以上大型吊车及其操作司机由建设单位提供。施工过程中发生下列事件:

事件1A公司在设备采购时,在性价比方面对制造厂商进行了咨询,从中选择了备选厂商,进行了邀请招标。然而在制造过程中仍出现个别厂商因交通运输不便或生产任务过于饱和拖延了交货期;个别厂商因加工能力不足或管理不善满足不了质量要求。

事件2B公司在施工过程中:因设备延期交付,延误工期5天,并发生窝工费及其他费用5万元;150吨吊车在吊装过程中因司机操作失误致使吊车零部件部分损坏造成停工4天,发生窝工费2万元;因大暴雨成灾停工3天;设备安装工程量经核实增加费用4万元;因材料涨价,增加费用20万元;非标准件制作安装因设计变更增加费用16万元。

事件3C公司完成110KV变电站的施工后,编制了变压器送电试运行方案,变压器空载试运行12小时,记录了变压器的空载电流及一次电压,在验收时没有通过。

事件4:在球磨机基础验收时,未能对地脚螺栓孔认真检查验收,致使球磨机的地脚螺栓无法正常安装。

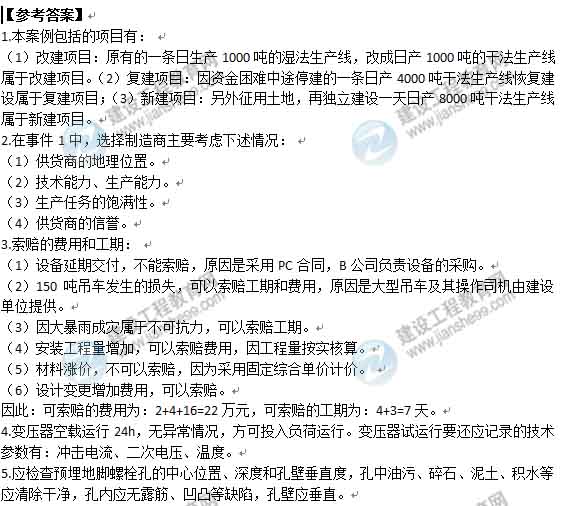

【问题】

1.按机电工程项目建设的性质划分,本案例包括哪几类工程?

2.针对事件1,在选择制造厂商时主要考虑哪几个方面的因素?

3.分别计算事件2B公司可向建设单位索赔的费用和工期。

4.事件3中,变压器空载试运行应达到几个小时?试运行中还应记录哪些技术参数?

一级建造师

[第1-5题] [第6-10题] [第11-15题] [第16-20题] [第21-25题] [第26-30题]

 [案例一] [案例二] [案例三] [案例四] [案例五]

  讨论:点击进入论坛参与讨论>>

  ·2014年一级建造师试题答案及详细解析(不断更新)

  ·【老师解析】2014年一级建造师《工程经济》试题及答案解析(视频版解析)

  ·【老师解析】2014年一级建造师《法规及相关知识》试题及答案解析(视频版解析)

  ·【老师解析】2014年一级建造师《项目管理》试题及答案解析

  ·【老师解析】2014年一级建造师《建筑实务》试题及答案解析(视频版解析)

  ·【老师解析】2014年一级建造师《市政实务》试题及答案解析(视频版解析)

  ·【老师解析】2014年一级建造师《机电实务》试题及答案解析

  ·【老师解析】2014年一级建造师《公路实务》试题及答案解析

  ·【老师解析】2014年一级建造师《水利水电》试题及答案解析

责任编辑:红豆

报考指南

一级建造师_报考指南
  • 报 名 时 间

    预计6月7-28日

  • 大纲 / 教材

    1月陆续公布

  • 准考证打印

    考前10日至一周内

  • 考 试 时 间

    9月7、8日

  • 考 试 成 绩

    考试结束后3个月左右

  • 合格证领取

    考后3个月起

阅读排行

招生
  • 免费试听
  • 免费直播
  • 免费题库
达江 工程经济 零基础预习免费试听 免费试听

关注更多

立即扫码添加学习顾问

报考指导

考情速递

备考计划

帮你选课

网站地图
回到顶部
折叠
