? 监理工程师考试难度较大,想要学习好监理工程师,基础需要扎实,每天进步一点点,日积月累,考试就会更容易一点点。以下是建设工程教育网为大家准备的监理工程师进度控制:流水施工工期的确定的练习题,备考2019年监理工程师考试的考生们,一起来练习吧!

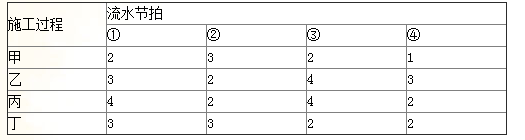

某工程由4个施工过程组成,分为4个施工段进行流水施工,其流水节拍(天)见下表,则施工过程甲与乙、乙与丙、丙与丁之间的流水步距分别为()。
A、4天,3天,4天
B、2天,3天,4天
C、3天,4天,1天
D、1天,3天,5天
【正确答案】:B 【答案解析】:
本题考查的是流水施工工期的确定。依题意,可根据累加数列错位相减取大差法计算,施工过程流水节拍的累加数列为:
施工过程甲:2,5,7,8施工过程乙:3,5,9,12施工过程丙:4,6,10,12施工过程丁:3,6,8,10根据累计相加,错位相减取大差的方法,可以得出各个过程之间的流水步距分别为:
施工过程甲与乙之间的流水步距:K甲,乙=max[2,2,2,-1,-12]=2(天),施工过程乙与丙之间的流水步距:K乙,丙=max[3,1,3,2,-12]=3(天),施工过程丙与丁之间的流水步距:K丙,丁=max[4,3,4,4,-10]=4(天)。参见教材P32.
建设工程教育网原创·转载请注明出处
报考指导
考情速递
备考计划
帮你选课
2024年监理工程师考试合同管理零基础预习课程
尹嘉老师
2024年监理工程师考试土建控制零基础预习课程
李娜老师
2024年监理工程师考试基本理论与法规零基础预习课程
徐云博老师
2024年监理工程师考试土建案例零基础预习课程
陈江潮老师
历年试题
模拟考试
巩固练习
试题解析
挑战极限
每日一练
建设工程教育APP更多免费题库请下载
一级建造师指南 报名 准考证 试题 成绩
二级建造师指南 报名 准考证 试题 成绩
一级造价师 指南 动态 政策 试题 复习
房地产估价师 指南 报名 准考证 试题 成绩
注册安全工程师 指南 报名 政策 试题 成绩
二级造价师 指南 动态 政策 试题 复习
监理工程师 指南 报名 准考证 试题 成绩
咨询工程师 指南 动态 政策 试题 复习
实务操作 BIM 实务大讲堂 资料免费下载
