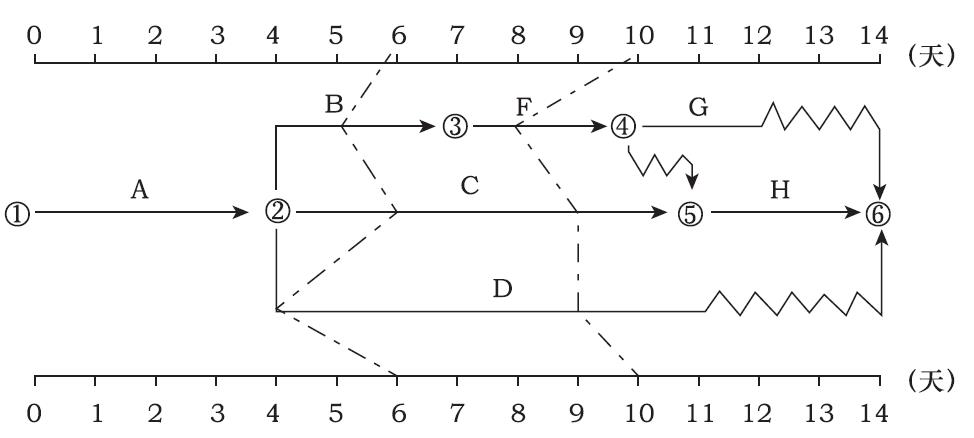

某分部工程双代号时标网络计划执行到第6天和第10天结束时,检查其实际进度如下图前锋线所示,检查结果表明( )。
A.第6天结束检查时,工作B的实际进度不影响总工期
B.第6天结束检查时,工作D的总时差尚有2天
C.第10天结束检查时,工作F的实际进度会影响总工期
D.第10天结束检查时,工作C的实际进度影响工期1天
E.在第6天到第10天内,工作D的实际进度加快1天
【正确答案】ACDE
【答案解析】本题考查的是前锋线比较法。选项B,第6天结束检查时,工作D的总时差尚有1天
