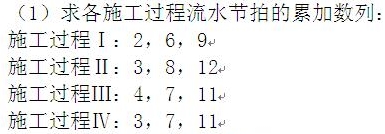

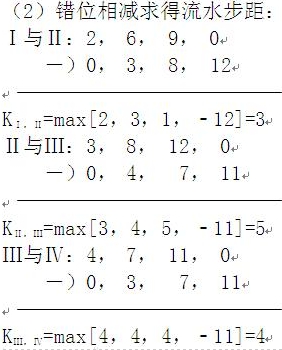

2016监理工程师进度控制每日一练:流水施工工期(6.21)

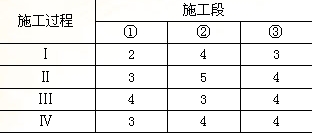

某分部工程由4个施工过程组成,分为3个施工段组织流水施工,其流水节拍(天)见下表。则流水施工工期为( )天。

A、20
B、21
C、22
D、23
