监理工程师建设工程进度控制复习要点工程双代号网络计划

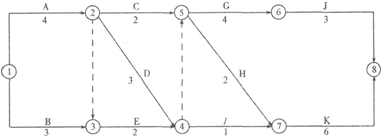

【提问】某工程双代号网络计划如下图所示,其中工作G的最早开始时间为第( )天。
A.6
B.9
C.10
D.12
此题答案怎么是B呢,不应该是第七天吗?
【回答】学员020487,您好!您的问题答复如下:
G的紧前工作为CDE,CDE的最早完成时间分别是6、9、6,G的最早开始时间取其紧前工作最早完成时间的最大值,即9. C只有1项紧前工作A,所以C的最早开始时间=A的最早完成=4,所以C的最早完成时间=4+2=6天
D只有1项紧前工作A,所以D的最早开始时间=A的最早完成=4,所以D的最早完成时间=4+5=9天
E有两项紧前工作,所以E的最早开始时间=max{3,4}=4天,所以E的最早完成时间=4+2=6天。
【追问】此题D的持续时间是3 ,所以最在完成时间为4+3=7天吗?而4+5=9的5哪里来的?
【回答】学员020487,您好!您的问题答复如下:
很抱歉,老师看错图了,如果D的持续时间是3天的话,那么就应该是4+3=7天,所以G的最早开始时第7天,没有正确答案。
★问题所属科目:监理工程师——建设工程进度控制
