横道图比较法
概念:指将项目实施过程中检查实际进度收集到的数据,经加工整理后直接用横道线平行绘于原计划的横道线处,进行实际进度与计划进度的比较方法。
特点:形象、直观地反映实际进度与计划进度的比较情况。
分类:匀速进展横道图比较法、非匀速进展横道图比较法。
(一)匀速进展横道图比较法

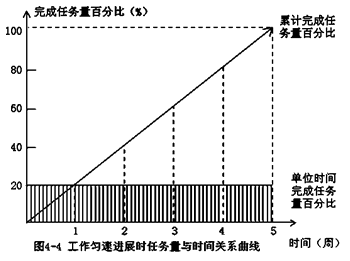

●匀速进展是指在工程项目中,每项工作在单位时间内完成的任务量都是相等的,即工作的进展速度是均匀的。
●完成的任务量可以用实物工程量、劳动消耗量或费用支出表示。为了便于比较,通常用上述物理量的百分比表示。

●比较步骤:
□编制横道图进度计划;
□在进度计划上标出检查日期;

□将检查收集到的实际进度数据经加工整理后按比例用涂黑的粗线标于计划进度的下方,如图4—5所示。

□对比分析实际进度与计划进度:
◆如果涂黑的粗线右端落在检查日期左侧,表明实际进度拖后;
◆如果涂黑的粗线右端落在检查日期右侧,表明实际进度超前;
◆如果涂黑的粗线右端与检查日期重合,表明实际进度与计划进度一致。
注:该方法仅适用于工作从开始到结束的整个过程中,其进展速度均为固定不变的情况。
(二)非匀速进展横道图比较法
当工作在不同单位时间里的进展速度不相等时——应采用非匀速进展横道图比较法。
用涂黑粗线表示工作实际进度的同时,还要标出其对应时刻完成任务量的累计百分比,并将该百分比与其同时刻计划完成任务量的累计百分比相比较,判断工作实际进度与计划进度之间的关系。
比较步骤:
编制横道图进度计划;
在横道线上方标出各主要时间工作的计划完成任务量累计百分比;
在横道线下方标出相应时间工作的实际完成任务量累计百分比;
用涂黑粗线标出工作的实际进度,从开始之日标起,同时反映出该工作在实施过程中的连续与间断情况。

扫码添加老师进群

54:00
30:20
42:06
56:15
