2016监理工程师进度控制:S曲线的绘制方法
●确定单位时间计划完成任务量
●计算不同时间累计完成任务量
●根据累计完成任务量绘制S曲线
例题

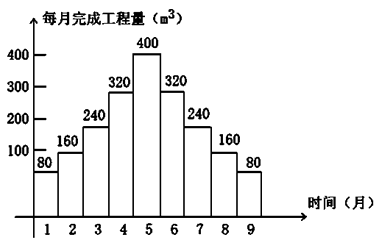

图4-9每月完成工程量图
完成工程量汇总表表4-1
| 时间(月) | 1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 | 9 |
| 每月完成量(m3) | 80 | 160 | 240 | 320 | 400 | 320 | 240 | 160 | 80 |
| 累计完成量(m3) | 80 | 240 | 480 | 800 | 1200 | 1520 | 1760 | 1920 | 2000 |
