2016监理工程师进度控制:流水施工参数

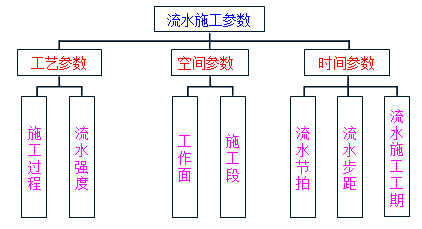

流水施工参数——工艺参数、空间参数、时间参数

(一)工艺参数
工艺参数:施工工艺方面进展状态的参数(施工过程、流水强度)。
1.施工过程
| 分类 | 流水施工类别 | 用途 | 划分 | 举例 |
| 施工对象 | 群体工程流水 | 控制性进度计划 | 单位工程 | 土建A幢、B幢 |
| 单位工程流水 | 控制性进度计划 | 分部工程 | 基础、主体、装饰 | |
| 分部工程流水 | 实施性进度计划 | 分项工程或工序 | 钢筋、模板、混凝土 | |
| 分项工程流水 | 实施性进度计划 | 工序 | 土方、垫层、基础砌筑 | |
| 工艺性质 | 制备类施工过程 | 不占用施工对象的工作面、不影响总工期 | ||
| 运输类施工过程 | 不占用施工对象的工作面、不影响总工期 | |||
| 建造类施工过程 | 占用施工对象的工作面、影响总工期、施工进度的主要内容 | |||
2.流水强度
流水强度是指流水施工的某施工过程(专业工作队)在单位时间内所完成的工程量(流水能力或生产能力)。
计算:![]()
(二)空间参数
空间参数是指在组织流水施工时,用以表达流水施工在空间布置上开展状态的参数。
1.工作面
划分依据:单位时间内完成的工程量、安全施工的要求
影响对象:专业工作队的生产效率。
2.施工段
施工段或流水段——平面或空间上划分成若干个劳动量大致相等的施工段落。
划分目的:组织流水施工(提供足够的空间——划分足够数量的施工段,充分利用工作面,避免窝工,尽可能缩短工期)
划分原则:
劳动量应大致相等,相差幅度不宜超过10%~15%;
足够的工作面;
施工段的界限应尽可能与结构界限(如沉降缝、伸缩缝等)相吻合;
施工段的数目要满足合理组织流水施工的要求;
分施工段,又分施工层。
(三)时间参数
时间参数是表达流水施工在时间安排上所处状态的参数
1.流水节拍
流水节拍是指在组织流水施工时,某个专业工作队在一个施工段上的施工时间。
确定因素:施工方法、施工机械、投入施工的工人数、机械台数、工作班次等。
确定方法:定额计算法、经验估算法
2.流水步距
流水步距是指组织流水施工时,相邻两个施工过程(或专业工作队)相继开始施工的最小间隔时间。
数目的取决因素:施工过程数
大小的确定因素:相邻施工过程在各个施工段上的流水节拍、流水施工组织方式
确定的基本要求:保持工艺先后顺序、保持连续作业、最大限度地实现合理搭接。
3.流水施工工期
流水施工工期是指从第一个专业工作队投入流水施工开始,到最后一个专业工作队完成流水施工为止的整个持续时间。
流水施工工期≠总工期
