2011监理工程师案例考点精华:关键节点

2011-03-02 09:09  来源:  字体:  打印 收藏

  (3)关键线路上的节点称为关键节点。关键工作两端的节点必为关键节点,但两端为关键节点的工作不一定是关键工作。关键节点的最迟时间与最早时间的差值最小。(当网络计划的计划工期时,关键节点的最早时间必等于最迟时间。)--这种判别方法是以节点的最早、最迟时间计算为基础的。节点时间的概念比较难理解,初学者如概念不清很易搞乱。最好不用。但有时试题给出的不是工作的最早、最迟时间,而是节点的最早、最迟时间。这时首先要依上述原则判定关键节点,然后再找其联线即关键线路。如果遇到连接关键节点的线路局部出现二条时,就要看两个节点间哪条局部线路长,长的则是关键路线的一部,短的就不是(“进度控制”教材第三章第三节二.(二).3)。另外,节点时间参数与工作时间参数的关系可以表示为:

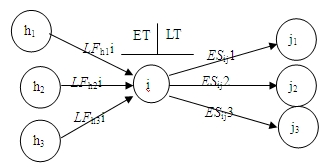

  节点i的最早时间ETi;等于以该节点为开始节点的所有工作(或该节点i之后的所有工作)的最早开始时间ESij;节点的最迟时间LTi等于以该节点为完成节点的所有工作(或该节点i之前的所有工作)的最迟完成时间LFhi如图10所示。

节点i的最早时间ETi

建设工程教育网整理
