案例二十七
[背景材料]

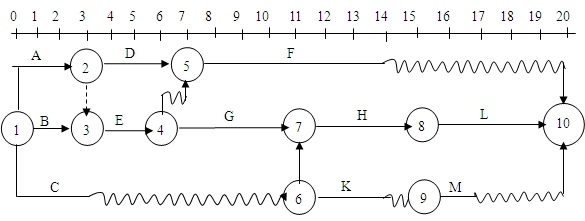

某建设工程项目合同工期为20周,建设单位委托某监理公司承担施工阶段监理任务。经总监理工程师审核批准的施工进度计划如图5-18所示(时间单位:月),各项工作均匀速施工。
[问题]
1.如果工作B、C、H要由一个专业施工队顺序施工,在不改变原施工进度计划总工期和工作工艺关系的前提下,如何安排该三项工作最合理?此时该专业施工队最少的工作间断时间为多少?
2.由于建设单位负责的施工现场拆迁工作未能按时完成,总监理工程师口头指令承包单位开工日期推迟4周,工期相应顺延4周,鉴于工程未开工,因延期开工给承包单位造成的损失不予补偿。
指出总监理工程师做法的不妥之处,并写出相应的正确做法。
[知识要点]
时差的利用,工程延期的管理。
[解题思路]
对于第一个问题,可利用时标网络计划直观的特点,找出由同一个施工专业队进行顺序施工的A、C、H三项工作的时差,经适当安排,可以合理地调整出该施工专业队最少的工作间断时间。在本例中,C工作有最大的时差和机动性,而A及E为关键线路上的关键工作,这样,B只有1周的总时差。如将B放在C之后,C的工作持续时间为3周,就会影响工期推后。如将C放在B后,工作B的持续时间2周,压缩了C的总时差后不会影响工期,而且还剩余6周的总时差。
