2012监理工程师学习辅导:流水施工工期的计算

2012-04-06 14:01  来源:  字体:  打印 收藏

  (二)加快的成倍节拍流水施工工期加快的成倍节拍流水施工工期T可按公式(2—6)计算:

  T=(m+n‘-1)t+∑G十∑Z-∑C(2—6)

  式中n‘——专业工作队数目,其余符号如前所述。

  例如,某分部工程流水施工计划如图2-7所示。

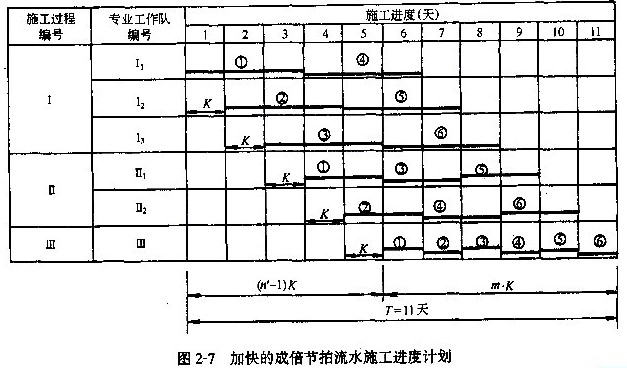

分部工程流水施工计划

  在该计划中,施工过程数目n=3;专业工作队数目n‘=6;施工段数目n=6;流水步距K=1;组织间歇Z=0;工艺间歇G=0;

  提前插入时间C=0。因此,其流水施工工期为:

  T=(m+n‘-1)t+∑G十∑Z-∑C=(6+6-1)*1+0+0-0=11天;

建设工程教育网整理
