2014年监理工程师考试《建设工程进度控制》模拟试题(四)
二、多项选择题
1、进度控制的经济措施包括( )。
A.建立进度信息网络
B.实施工期提前奖励和延期罚款
C.及时办理工程预付款支付手续
D.加强风险管理
E.及时办理工程进度款手续
正确答案:BCE
答案解析:本题考察的是进度控制的经济措施。其主要包括:①及时办理工程预付款及工程进度款支付手续;②对应急赶工给予优厚的赶工费用;③对工期提前给予奖励;④对工程延误收取延期损失赔偿金。A属于组织措施,D属于合同措施。参见教材P2.
2、监理总进度分解计划按工程进展阶段分解可分为( )。
A.设计准备阶段进度计划
B.设计阶段进度计划
C.施工阶段进度计划
D.动用前准备阶段进度计划
E.工程竣工进度计划
正确答案:ABCD
答案解析:监理总进度分解计划按工程进展阶段分解可分为设计准备阶段进度计划、设计阶段进度计划、施工阶段进度计划、动用前准备阶段进度计划。参见教材P8.
3、建设工程流水施工的特点包括( )。
A.有利于提高工程质量
B.各专业工作队能够连续施工
C.有利于提高技术水平和劳动生产率
D.尽可能地利用工作面进行施工,工期比较短
E.单位时间投入的资源量大,不利于资源供应组织
正确答案:ABCD
答案解析:本题考查的是流水施工的特点。流水施工方式具有以下特点:①尽可能地利用工作面进行施工,工期比较短;②各工作队实现了专业化施工,有利于提高技术水平和劳动生产率,也有利于提高工程质量;③专业工作队能够连续施工,同时使相邻专业队的开工时间能够最大限度的搭接;④单位时间内投入的劳动力、施工机具、材料等资源量较为均衡,有利于资源供应商的组织;⑤为施工现场的文明施工和科学管理创造了有利条件。参见教材P18.
4、下列关于流水施工的说法中,正确的有( )。
A.流水步距的大小取决于加入流水的施工过程数
B.划分施工段的目的就是为了组织流水施工
C.流水节拍的大小与单位时间的资源供应量有关
D.施工段的界限应尽可能与建筑结构界限相吻合
E.流水施工工期就是整个建设工程的总工期
正确答案:BCD
答案解析:本题考查的是流水施工参数的特点。划分施工段的目的就是为了组织流水施工。流水步距的大小取决于相邻两个施工过程(或专业工作队)在各个施工段上的流水节拍及流水施工的组织方式。流水节拍决定着单位时间的资源供应量。施工段的界限应尽可能与结构界限相吻合,或设在对建筑结构整体性影响小的部位,以保证建筑结构的整体性。由于一项建设工程往往包含有许多流水组,故流水施工工期一般不是整个工程的总工期。参见教材P21.
5、某分部工程双代号网络计划如下图所示,
图中错误为( )。
A.节点编号有误
B.工作代号重复
C.多个起点节点
D.多个终点节点
E.存在循环回路
正确答案:ADE

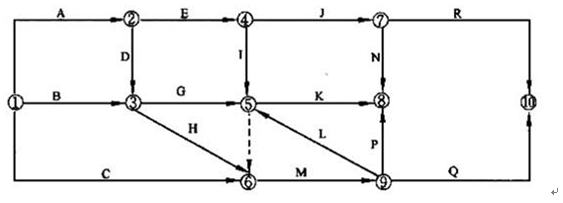

答案解析:本题考查的是双代号网络图的绘图规则。L工作箭头的节点编号数字小于箭尾节点编号的数字。⑤⑥⑨形成循环回路。有⑧⑩两个终点节点。

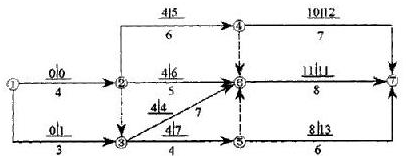

6、某工程双代号网络计划中各项工作最早开始时间和最迟开始时间如下图所示、该计划表明( )。
A.工作1-3的自由时差为1
B.工作2-4的自由时差为1
C.工作2-6的总时差为2
D.工作3-6为关键工作
E.工作5-7的总时差为5
正确答案:ACDE
答案解析:本题考查的是双代号网络计划时间参数的计算。关键线路是①②③⑥⑦,工作3-6为关键工作。工作的总时差等于该工作的最迟完成时间与最早完成时间之差。工作2-6的总时差为6-4=2,工作5-7的总时差为13-8=5.工作的自由时差的计算时,对于有紧后工作的工作,其自由时差等于本工作之紧后工作最早开始时间减本工作最早完成时间所得之差的最小值。所以工作2-4的自由时差为min{10-10,11-10}=0.同理可以计算出工作1-3的自由时差为1.参见教材P44~47.
7、按( )因素选择应优先缩短持续时间的关键工作。
A.缩短持续时间对质量和安全影响不大的工作
B.缩短持续时间所需增加的费用最少的工作
C.有充足备用资源的工作
D.缩短持续时间所需增加的工程量最少的工作
E.有充足劳动力的工作
正确答案:ABC
答案解析:本题考察的是工期优化的方法。选择压缩对象时宜在关键工作中考虑下列因素:①缩短持续时间对质量和安全影响不大的工作;②有充足备用资源的工作;③缩短持续时间所需增加的费用最少的工作。参见教材P64.

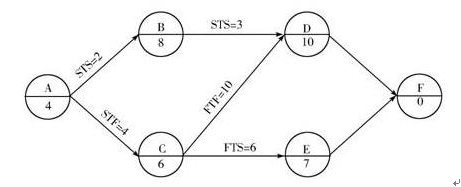

8、某工程单代号搭接网络计划如下图所示,节点中下方数字为该工作的持续时间,其中关键工作是( )。
A.工作A
B.工作B
C.工作C
D.工作D
E.工作E
正确答案:CE
答案解析:本题考查的是单代号搭接网络计划关键线路的确定。单代号搭接网络计划可以利用相邻两项工作之间的时间间隔来判定关键线路。即从搭接网络计划的终点节点开始,逆着箭线方向依次找出相邻两项工作之间的时间间隔为零的线路就是关键线路。关键线路为C→E→F.参见教材P89、90.
9、下列关于实际进度与计划进度的比较方法说法正确的是( )。
A.横道图比较法主要用于工程项目中某些工作实际进度与计划进度的局部比较
B.S曲线比较法是以横坐标表示时间,纵坐标表示累计完成任务量
C.前锋线比较法既适用于工作实际进度与计划进度的局部比较;又可用来分析和预测工程项目整体进度状况
D.S曲线比较法主要用于工程项目中某些工作实际进度与计划进度的局部比较
E.横道图比较法既适用于工作实际进度与计划进度的局部比较;又可用来分析和预测工程项目整体进度状况
正确答案:ABC
答案解析:本题综合考查几种进度比较方法的运用。横道图比较法主要用于工程项目中某些工作实际进度与计划进度的局部比较。前锋线比较法既适用于工作实际进度与计划进度的局部比较;又可用来分析和预测工程项目整体进度状况。参见教材P103、108.

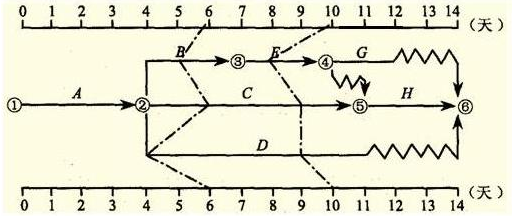

10、某分部工程双代号时标网络计划执行到第6天和第10天结束时,检查其实际进度如下图前锋线所示,检查结果表明( )。
A.第6天结束检查时,工作B的实际进度不影响总工期
B.第6天结束检查时,工作D的总时差尚有2天
C.第10天结束检查时,工作E的实际进度会影响总工期
D.第10天结束检查时,工作C的实际进度影响工期1天
E.在第6天到第10天内,工作D的实际进度加快1天
正确答案:ACDE
答案解析:本题考查的是前锋线比较法。工作B的总时差为1天。第6天结束检查时,工作D的总时差尚有1天。工作E的总时差为1天。工作C为关键工作。参见教材P108、109.
11、确定施工进度分解目标时,应考虑( )。
A.做好资金供应能力、施工力量配备、物资供应能力与施工进度的平衡工作
B.合理安排土建与设备的综合施工
C.确保工程质量达到设计要求
D.工程变更
E.外部工作条件的配合情况
正确答案: ABE
答案解析:本题考查的是施工进度控制目标的确定。在确定施工进度分解目标时,还要考虑以下各个方面:①对于大型建设工程项目,应根据尽早提供可动用单元的原则,集中力量分期分批建设,以便尽早投入使用,尽快发挥投资效益;②合理安排土建与设备的综合施工;③结合本工程的特点,参考同类建设工程的经验来确定施工进度目标;④做好资金供应能力、施工力量配备、物资供应能力与施工进度的平衡工作,确保工程进度目标的要求而不使其落空;⑤考虑外部协作条件的配合情况;⑥考虑工程项目所在地区地形、地质、水文、气象等方面的限制条件。参见教材P125、126.
12、单位工程施工进度计划编制的依据有( )。
A.施工总进度计划
B.合同工期或定额工期
C.分部工程施工方案
D.气象资料
E.施工现场条件
正确答案: ABDE
答案解析:本题考查的是单位工程施工进度计划的编制。其编制的主要依据有:施工总进度计划;单位工程施工方案;合同工期或定额工期;施工定额;施工图和施工预算;施工现场条件;资源供应条件;气象资料等。参见教材P133.
