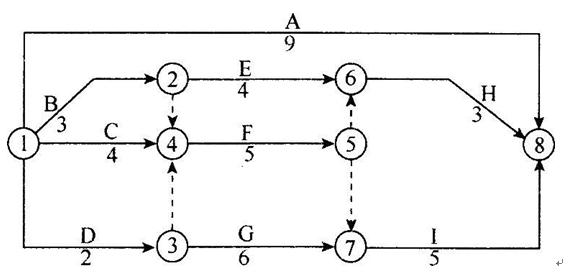

某工程双代号网络计划如下图所示,对此说法正确的有( )。
A、计算工期为14
B、工作F为关键工作
C、工作D的总时差为2
D、工作I的最早开始时间为9
E、工作A的自由时差为5
【正确答案】 ABDE
【答案解析】 本题考查的是双代号网络计划时间参数的计算。关键线路:1→4→5→7→8.关键工作为CFI,计算工期为14.工作I为关键工作,最早开始时间=最迟开始时间=14-5=9.工作A的自由时差=14-9=5.选项C,经计算工作D的总时差为1.
