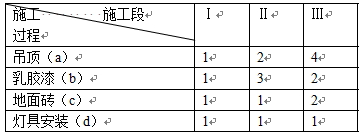

项目经理决定将一层办公楼装修工程按照施工工艺划分为四个施工过程:石膏板吊顶、刷墙面乳胶漆、铺设地面砖、灯具安装,分别指定a,b,c,d四个专业队负责施工,每天一班工作制,并将办公楼施工平面划分成三个施工段Ⅰ、Ⅱ、Ⅲ,组织流水施工。流水工艺顺序为吊顶→乳胶漆→地面砖→灯具安装。施工段进场顺序为Ⅰ→Ⅱ→Ⅲ。
计算总工期为( )天。
A.11
B.12
C.13
D.14
【正确答案】B
【答案解析】本题考查的是流水施工工期的计算,运用流水节拍,累加数列,错位相减取大差,得Kab=3天,Kbc=4天,Kcd=2天,再加上最后一个施工过程的和,总工期为12天。
