2015年二级建造师《市政工程实务》每日一练(11.30)

2014-11-30 10:55  来源:建设工程教育网  字体:  打印 收藏

 2025年二级建造师新课热招中 抢跑趁现在

  某沿海城市道路改建工程4标段,道路为东西走向,全长973.5m,车行道宽度15m,两边人行道各3m.与道路中心线平行且向北4m,需新建DN500mm雨水管道973m.新建路面结构为150mm厚砾石砂垫层,350mm厚二灰混合料基层,80mm厚中粒式沥青混凝土,40mm厚SMA改性沥青混凝土面层。合同规定的开工日期为5月5日,竣工日期为当年9月30日。合同要求施工期间维持半幅交通。工程施工时正值高温台风季节。

  某公司中标该工程以后,编制了施工组织设计,按规定获得批准以后,开始施工。

  施工组织设计中绘制了以下的总网络计划图:

  图中,雨水管施工时间中已包含连接管和雨水口的施工时间;路基、垫层、基层施工时间中已包含旧路翻挖、砌筑路缘石的施工时间。

  施工组织设计中对二灰混合料基层雨季施工作了如下规定:混合料含水量根据气候适当调整,使运到施工现场的混合料含水量接近最佳含水量;关注天气预报,以预防为主。

  为保证SMA改性沥青面层施工质量,施工组织设计中规定摊铺温度不低于160℃,初压开始温度不低于150℃,碾压终了的表面温度不低于90℃;采用振动压路机,由低处向高处碾压,不得用轮胎压路机碾压。

  1、指出本工程总网络计划中的关键线路。

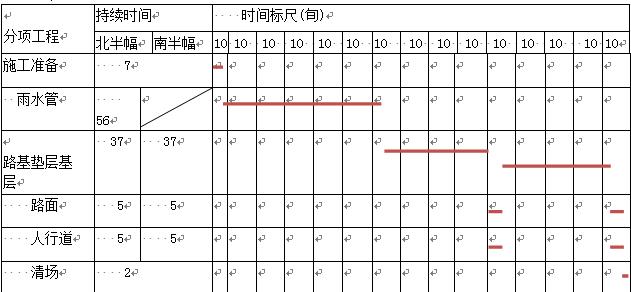

  2、将本工程的总网络计划改成横道图。横道图模板如下,请将模板复制到专用答题卡上作答。

分项工程

持续时间

时间标尺(旬)

北半幅

南半幅

1 2 3 4 5 6 7 8 9 10 11 12 13 14

施工准备

7

雨水管

56

路基垫层基层

37

37

路面

5

5

人行道

5

5

清场

2

  3、依据总网络计划图,指出可采用流水法施工压缩工期的分项工程。
