2017二建施工管理每日一练:双代号时标网络计划(12.5)

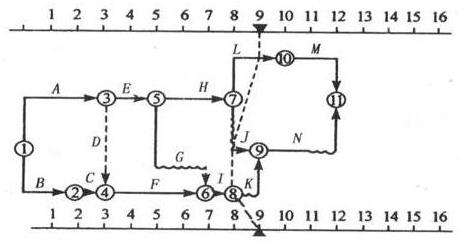

某工程网络图如下图所示,工程师在第9天末检查进度会发现( )。

A、工作L比原计划拖后1天,且影响工期拖后1天
B、工作J比原计划拖后1天,因有1天总时差,不影响工期
C、工作J比原计划延误1天,且影响工期拖后1天
D、工作K比原计划延误1天
E、工作L与原计划吻合
建设工程教育网原创·转载请注明出处
交流分享,早日上岸!
