工程项目网络进度计划的算法
2011年二级建造师考试《机电工程管理与实务》试题单选题第28题

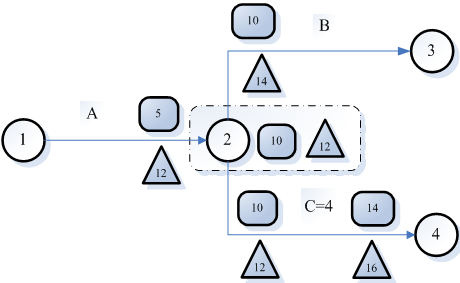

某网络计划中,工作A的紧后工作是B和C,工作B的最迟开始时间为14,最早开始时间为10;工作C的最迟完成时间为16,最早完成时间为14,工作A与工作B.C的间隔时间均为5天,则工作A的总时差为( )天。
A.3
B.7
C.8
D.10
【答案】B
【建设工程教育网老师权威解析】:本题考查的是工程项目网络进度计划。A工作的总时差=12-5=7。

答案及解析由网校老师整理而成,据学员反映部分网站未经许可擅自转载,且出现内容错误,请大家以本网为准。
