二级建造师考试知识点:悬臂浇筑施工法
二级建造师考试知识点:悬臂浇筑施工法,二级建造师考试中涉及考点比较多,记忆起来也比较困难。现在二级建造师考试备考已经开始了,我们要对这些考点。知识点进行梳理。这样备考,效果才能比较好。今天为大家介绍的是二级建造师考试知识点:悬臂浇筑施工法,希望对各位有所帮助。
知识点:悬臂浇筑施工法
一、概述
适用于大跨径的预应力混凝土悬臂梁桥、连续梁桥、T型刚构桥、连续刚构桥。其特点是无须建立落地支架,无须大型起重与运输机具,主要设备是一对能行走的挂篮。

墩侧几对梁段的浇筑

二、施工准备

1.挂篮设计及加工:挂篮是悬浇箱梁的主要设备。就国内外现有的挂篮,按结构形式可分为桁架式、三角斜拉带式、预应力束斜拉式、斜拉自锚式;按行走方式可分为滑移式和滚动式;按平衡方式可分为压重式和自锚式。对某一具体工程,应根据梁段分段情况,根据对挂篮重量、要求承受荷载及施工经验对挂篮进行认真详细的设计。除必须满足强度、刚度、稳定性要求外,还要使其行走、锚固方便可靠,重量不大于设计规定。挂篮由主桁架、锚固、平衡系统及吊杆、纵横梁等部分组成,由工厂或现场根据挂篮设计图纸精心加工而成。

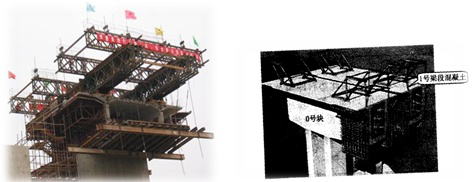

2.0号、1号块的施工:挂篮是利用已浇筑的箱梁段,作为支撑点,通过桁架等主梁系统、底模系统,人为创造一个工作平台。对于0号、1号块挂篮没有支撑点或支撑长度不够。需采用其他方式浇筑。一般采用扇形托架浇筑。扇形托架可用万能杆件、贝雷片或其他装配杆件组成,托架可支撑在桥墩基础承台上或墩身上。托架除须满足承重强度要求外,还须具有一定的刚度,各连续点应连接紧密,螺栓旋紧,以减少变形,防止梁段下沉和裂缝。
3.临时固结:对于连续箱梁,梁与墩未固结在一起,施工时,两侧悬浇施工难以保持绝对平衡,必须在施工中采取临时固结措施,使梁具有抗弯能力。临时固结一般采用在支座两侧临时加预应力筋,梁和墩顶之间浇筑临时混凝土垫块。将梁固结在桥墩上,使梁具有一定的抗弯能力。在条件成熟时,再采用静态破碎方法,解除固结。
3.悬臂浇筑施工工艺流程图。(见教材)
4.悬臂浇筑施工中应注意要点
(1)挂篮的设计要求:挂篮与悬浇梁段混凝土的重量比不宜大于0.5。
(2)桥墩两侧梁段悬臂施工进度应对称、平衡,实际不平衡偏差不得超过设计要求值。
(3)悬臂浇筑段前端底板和桥面的标高,应根据挂篮前端的垂直变形及预拱度设置,施工过程中要对实际高程进行监测,如与设计值有较大出入时,应会同监控单位、设计单位和监理单位查明原因进行调整。
(4)箱形截面混凝土浇筑顺序应按设计要求进行,当采用两次浇筑时,各梁段的施工应错开。箱体分层浇筑时,底板可一次浇筑完成,腹板可分层浇筑,分层间隔时间宜控制在混凝土初凝前且使新浇混凝土能及时覆盖住已浇混凝土。
(5)应测量箱梁顶面标高及轴线,连续测试温度影响偏移值,观测合龙段在温度影响下梁体长度的变化。

(6)合龙顺序应按设计要求办理,设计无要求时,一般先边跨,后次中跨,再中跨。多跨一次合龙时,必须同时均衡对称地合龙。合龙时,桥面上设置的所有临时荷载均应与监控单位和设计单位协商决定。
(7)悬臂浇筑混凝土过程中应对桥梁的中轴线、高程进行测量观测和控制,误差应在允许范围内。
(8)应力跟踪测量:应对梁体主要断面应力观测值与理论值进行比较,研究体系转换过程中的应力变化,分析其他因素对箱梁的影响。
建设工程教育网2019年二级建造师新课已开通,网校总结多年成功辅导经验,从学员实际需求出发,结合二级建造师考试命题规律、重点、难点,融入先进的教学理念。高效备战2019年二级建造师考试,打造零基础全科直达方案,全新课程套餐,快速进步,取证必修课!
相关推荐:

- 【新课开通】2026年二级建造师教材精讲新课开通!免费试听
- 关于2025年度重庆市二级建造师执业资格考试合格人员电子证书上线的通告
- 关于公布2025年度西藏自治区二级建造师 执业资格考试合格标准和公示合格人员的通知
- 2025年度陕西省二级建造师下载资格证书的通知
- 广东省2025年度二级建造师专业技术人员职业资格电子证书上线的通知
- 2026二建《工程法规》新教材变动已整理,教材变动约8%
- 2026二建《施工管理》新教材变动出炉!教材变动约5%
- 2026二建《机电实务》新教材变动出炉!教材变动约20%
- 2026二建《市政实务》新教材变动出炉!教材变动约6%
- 2026二建《公路实务》新教材变动出炉!教材变动约4%
