2017二建施工管理:施工成本计划的编制方法
一、按施工成本组成编制施工成本计划的方法

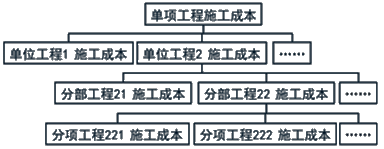

图按施工成本组成分解
二、按项目组成编制施工成本计划的方法

图按项目组成分解
在编制成本支出计划时,要在项目总的方面考虑总的预备费,也要在主要的分项工程中安排适当的不可预见费。
三、按工程进度编制施工成本计划的方法
1.编制按工程进度的施工成本计划,通常可利用控制项目进度的网络图进一步扩充而得。通常如果项目分解程度对时间控制合适的话,则对施工成本支出计划可能分解过细。
2.表示方式有两种:一种是在时标网络图上按月编制的成本计划,另一种是利用时间-成本曲线(S形曲线)表示。
3.S形曲线必然包络在全部工作都按最早开始时间开始和全部工作都按最迟必须开始时间开始的曲线所组成的“香蕉图”内。
一般而言,所有工作都按最迟开始时间开始,对节约资金贷款利息是有利的,但同时,也降低了项目按期竣工的保证率。
S曲线(香蕉图):
