  第三节 建设工程风险评价

  系统而全面地识别建设工程风险只是风险管理的第一步,对认识到的工程风险还要作进一步的分析,也就是风险评价。风险评价可以采用定性和定量两大类方法。定性风险评价方法有专家打分法、层次分析法等,其作用在于区分出不同风险的相对严重程度以及根据预先确定的可接受的风险水平(有文献称为“风险度”)作出相应的决策。于从方法上讲,专家打分法和层次分析法有广泛的适用性,并不是风险评价专用的,所以本节不予介绍。从广义上讲,定量风险评价方法也有许多种,如敏感性分析、盈亏平衡分析、决策树、随机网络等,但是,这些方法大多有较为确定的适用范围,如敏感性分析用于项目财务评价,随机网络用于进度计划,且与本章前二节风险管理的有关内容联系不密切,所以本节也不予介绍。本节将以风险量函数理论为出发点;说明如何定量评价建设工程风险。

  一、风险评价的作用

  通过定量方法进行风险评价的作用主要表现在:

  一是更准确地认识风险。风险识别的作用仅仅在于找出建设工程所可能面临的风险因素和风险事件,其对风险的认识还是相当肤浅的。通过定量方法进行风险评价,可以定量地确定建设工程各种风险因素和风险事件发生的概率大小或概率分布,及其发生后对建设工程目标影响的严重程度或损失严重程度。其中,损失严重程度又可以从两个不同的方面来反映:一方面是不同风险的相对严重程度,据此可以区分主要风险和次要风险;另一方面是各种风险的绝对严重程度,据此可以了解各种风险所造成的损失后果。

  二是保证目标规划的合理性和计划的可行性。在第三章关于建设工程目标规划的内容中,主要是突出了建设工程数据库在施工图设计完成之前对目标规划的作用及其运用。建设工程数据库中的数据都是历史数据,是包含了各种风险作用于建设工程实施全过程的实际结果。但是,建设工程数据库中通常没有具体反映工程风险的信息,充其量只有关于重大工程风险的简单说明。也就是说,建设工程数据库只能反映各种风险综合作用的后果,而不能反映各种风险各自作用的后果。由于建设工程风险的个别性,只有对特定建设工程的风险进行定量评价,才能正确反映各种风险对建设工程目标的不同影响,才能使目标规划的结果更合理、更可靠,使在此基础上制定的计划具有现实的可行性。

  三是合理选择风险对策,形成最佳风险对策组合。如前所述,不同风险对策的适用对象各不相同。风险对策的适用性需从效果和代价两个方面考虑。风险对策的效果表现在降低风险发生概率和(或)降低损失严重程度的幅度,有些风险对策(如损失控制)在这一点上较难准确地量度。风险对策一般都要付出一定的代价,如采取损失控制时的措施费,投保工程险时的保险费等,这些代价一般都可准确地量度。而定量风险评价的结果是各种风险的发生概率及其损失严重程度。因此,在选择风险对策时,应将不同风险对策的适用性与不同风险的后果结合起来考虑,对不同的风险选择最适宜的风险对策,从而形成最佳的风险对策组合。

  二、风险量函数

  在定量评价建设工程风险时,首要工作是将各种风险的发生概率及其潜在损失定量化,这一工作也称为风险衡量。

  为此,需要引入风险量的概念。所谓风险量,是指各种风险的量化结果,其数值大小取决于各种风险的发生概率及其潜在损失。如果以R表示风险量,p表示风险的发生概率,q表示潜在损失,则R可以表示为p和q的函数,即:

  R=f(p,g)(4-1)

  式(4-1)反映的是风险量的基本原理,具有一定的通用性,其应用前提是能通过适当的方式建立关于p和q的连续性函数。但是,这一点不是很容易做到的。在风险管理理论和方法中,在多数情况下是以离散形式来定量表示风险的发生概率及其损失,因而风险量R相应地表示为:

  R=ΣpioqI(4-2)

  式(4-2)中,i=1,2,……,n,表示风险事件的数量。

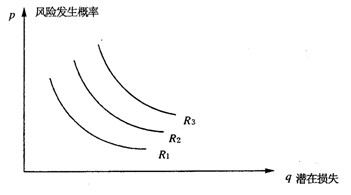

  与风险量有关的另一个概念是等风险量曲线,就是由风险量相同的风险事件所形成的曲线,如图4-5所示。在图4-5中,R1、R2、R3,为3条不同的等风险量曲线。不同等风险量曲线所表示的风险量大小与其与风险坐标原点的距离成正比,即距原点越近,风险量小;反之,则风险量越大。因此,R1<R2<R3.

图4一5等风险量曲线

  建设工程教育网整理
