交流分享,早日上岸!

扫码领取二建备考资料进入二建备考群
当前位置:建设工程教育网 > 二级建造师考试 > 备考资料 > 复习资料 > 正文

2010年二级建造师市政资料:悬臂浇筑法

2010-02-26 09:18  来源:  字体:  打印 收藏

 2025年二级建造师新课热招中 抢跑趁现在

  三、悬臂浇筑法

  悬臂浇筑的主要设备是一对能行走的挂篮。

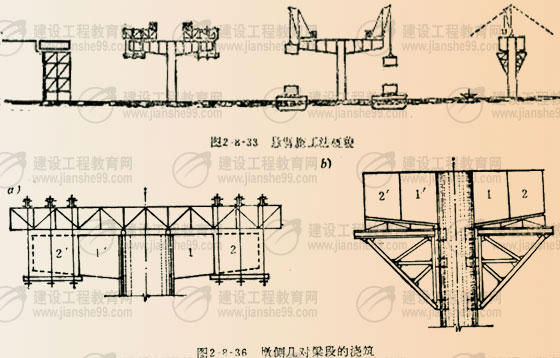

  (一)浇筑段落

  悬浇梁体一般应分四大部分浇筑:

  (1)墩顶梁段(0号块);

  (2)墩顶梁段(0号块)两侧对称悬浇梁段;

  (3)边孔支架现浇梁段;

  (4)主梁跨中合龙段。

  (二)悬浇顺序

  1.在墩顶托架或膺架上浇筑。号段并实施墩梁临时固结;

  2.在0号块段上安装悬臂挂篮,向两侧依次对称分段浇筑主梁至合龙前段;

  3.在支架上浇筑边跨主梁合龙段;

  4.最后浇筑中跨合龙段形成连续梁体系。

  在梁段混凝土浇筑前,应对挂篮(托架或膺架)、模板、预应力筋管道、钢筋、预埋件、混凝土材料、配合比、机械设备、混凝土接缝处理等情况进行全面检查,经有关方签认后方准浇筑。

  (三)张拉及合龙顺序

  1.预应力混凝土连续梁悬臂浇筑施工中,顶板、腹板纵向预应力筋的张拉顺序一般为上下、左右对称张拉,设计有要求时按设计要求施做。

  2.预应力混凝土连续梁合龙顺序一般是先边跨、后次跨、再中跨。

  3.预应力混凝土连续梁体系转换及支座反力调整,按设计程序要求施工。

  (四)高程控制

  预应力混凝土连续梁,悬臂浇筑段前端底板和桥面标高的确定是连续梁施工的关键问题之一,确定悬臂浇筑段前段标高时应考虑:

  (1)挂篮前端的垂直变形值;

  (2)预拱度设置;

  (3)施工中已浇段的实际标高;

  (4)温度影响。

  因此,施工过程中的监测项目为前三项;必要时结构物的变形值、应力也应进行监测,保证结构的强度和稳定。

阅读排行

更多
二建机考系统

免费视频

更多

免费题库

更多

免费资料下载排行

更多
网站地图
