造价工程师造价案例复习要点:工期

2013-08-10 14:00  来源:建设工程教育网  字体:  打印

  【提问】齐老师你好!2005年试题第四题问题3:根据第12个月末进度检查结果,在答题纸图4.1中绘出进度前锋线,此时总工期是多少?答案是:此时总工期是19个月。我认为此时总工期应该是20个月。请老师予以解答。

  【回答】学员ningyu,您好!您的问题答复如下:

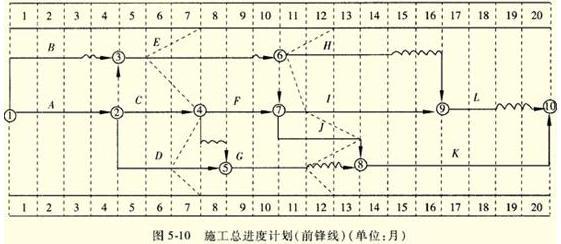

  通过下图来分析工期:


  在第12周末检查时,J已经完成了13个月的工程量,关键工作J提前1个月完成,K工作提前一个月开始,可以使工期缩短一个月。所以工期可以提前1个月,19个月就可以完成。

  这一问的分析没有考虑K工作变更图纸第13个月完成的因素。仅根据第12个月末进度检查结果来分析。

  ★问题所属科目:造价工程师---建设工程造价案例分析
